400 kV untuk Perdagangan, Nol Inersia yang Terjamin — Apa yang Dibawa Interkoneksi Baru Minho–Galicia — dan Apa yang Tidak Digantikannya

Kabel tidak mencabut hukum fisika: interkoneksi, inersia, dan biaya nyata stabilitas dalam sistem kelistrikan Iberia

Gaspar do Amaral · 2 Juli 2026

Terjemahan dari naskah asli berbahasa Portugis. Versi ini diterbitkan pada 29 Oktober 2026.

Ilustrasi asli artikel, dengan teks berbahasa Portugis. Di atas: “Analisis rekayasa · Sistem kelistrikan Iberia” dan persamaan ayunan 2H · dΔω/dt = Pm − Pe. Judul: “Kabel tidak mencabut hukum fisika.” Subjudul: “Interkoneksi, inersia, dan biaya nyata stabilitas dalam sistem kelistrikan Iberia.” Kurva menunjukkan frekuensi pada f = 50 Hz, sebuah gangguan (t0), penurunan yang diukur dengan RoCoF = df/dt hingga titik terendah (nadir), dan pemulihan yang lambat: “Inersia meredam penurunan; kabel tidak.” Tiga kotak: Pasar — perdagangan di MIBEL (✓); Kecukupan — impor bersyarat (setengah); Stabilitas — tidak dapat diimpor lewat kabel (✗). Di bawah: “400 kV · 3.000 MW · interkoneksi Minho–Galicia · 2026” dan “Verticalidade”. © Aprecisa.com
Ilustrasi asli artikel, dengan teks berbahasa Portugis. Di atas: “Analisis rekayasa · Sistem kelistrikan Iberia” dan persamaan ayunan 2H · dΔω/dt = Pm − Pe. Judul: “Kabel tidak mencabut hukum fisika.” Subjudul: “Interkoneksi, inersia, dan biaya nyata stabilitas dalam sistem kelistrikan Iberia.” Kurva menunjukkan frekuensi pada f = 50 Hz, sebuah gangguan (t0), penurunan yang diukur dengan RoCoF = df/dt hingga titik terendah (nadir), dan pemulihan yang lambat: “Inersia meredam penurunan; kabel tidak.” Tiga kotak: Pasar — perdagangan di MIBEL (✓); Kecukupan — impor bersyarat (setengah); Stabilitas — tidak dapat diimpor lewat kabel (✗). Di bawah: “400 kV · 3.000 MW · interkoneksi Minho–Galicia · 2026” dan “Verticalidade”. © Aprecisa.com

Kabel Tidak Mencabut Hukum Fisika

Interkoneksi, inersia, dan biaya nyata stabilitas dalam sistem kelistrikan Iberia

Membaca berita dengan sikap kritis adalah langkah pertama agar tidak menjadi sandera retorika politik. Rekayasa tidak boleh menjadi ilmu gaib yang terkurung di kantor-kantor: apa yang terjadi di jaringan listrik menentukan besarnya tagihan di akhir bulan dan keamanan dasar bahwa lampu menyala ketika kita menekan sakelar.

Jawaban singkat atas janji kementerian yang bertanggung jawab — yang diulang pada 2 Juli 2026 oleh Maria da Graça Carvalho di Pontevedra, pada peresmian interkoneksi baru Minho–Galicia (saluran udara ganda 400 kV antara Beariz, Fontefría, dan Ponte de Lima, dengan kapasitas komersial minimum 3.000 MW ke dua arah) — adalah ini: itu setengah kebenaran yang disajikan sebagai solusi tanpa syarat. Sang Menteri menyebut saluran baru itu berdampak “meningkatkan stabilitas jaringan” dan mengurangi kemungkinan pemadaman total. Padahal, saluran baru memang sangat baik untuk perdagangan dan berguna bagi kecukupan sistem, tetapi tidak menggantikan keamanan dinamis lokal jaringan; dan, tanpa keamanan itu, saluran tersebut justru bisa menjadi jalur penyebaran gangguan yang berasal dari luar.

Namun kita harus cermat terhadap catatan fakta. Laporan faktual ENTSO-E tertanggal 3 Oktober 2025 menyimpulkan bahwa pemadaman 28 April berasal dari Spanyol dan bahwa jaringan Portugal menunjukkan ketahanan hingga runtuhnya seluruh sistem Iberia. Jadi, pernyataan pemerintah — “masalahnya ada di Spanyol” — terbukti, bukan terbantah. Persoalan sebenarnya bukan kemunafikan; melainkan koherensi teknis: bagaimana interkoneksi yang sama bisa, pada April 2025, menjadi jalur yang menyeret kita dalam keruntuhan Spanyol dan, pada 2026, menjadi perisai yang dijual kepada kita? Jawabannya adalah bahwa interkoneksi itu bermata dua — dan tidak satu pun dari kedua narasi itu menyelesaikan apa yang sesungguhnya menjamin stabilitas. Ke “ruang mesin” itulah kita akan turun sekarang.

Jalan tol elektron — apa yang dibawa kabel (dan apa yang tidak digantikannya)

Interkoneksi memang merupakan lajur lalu lintas baru: ia mengurangi kemacetan jaringan dan memperluas perdagangan di MIBEL, Pasar Listrik Iberia. Tetapi di sini ada koreksi fisika yang tidak bisa dihindari, kalau tidak argumen ini akan runtuh di hadapan operator sistem mana pun.

Interkoneksi dengan arus bolak-balik sinkron — seperti kasus Iberia — tidak hanya membawa aliran finansial; ia membawa torsi sinkronisasi. Portugal dan Spanyol beroperasi di zona sinkron yang sama di Eropa daratan dan kini terhubung oleh beberapa saluran tegangan ekstra-tinggi, yang secara teknis dikelola hampir sebagai satu jaringan, dengan aliran energi yang sangat besar di antara keduanya. Dalam kondisi itu, inersia dibagi bersama dan daya hubung singkat di perbatasan meningkat. Mengikat sistem kecil ke pool sinkron yang jauh lebih besar cenderung, dalam sebagian besar kontingensi, memperkuat stabilitas frekuensi dan sudut — bukan memperlemahnya.

Lalu di mana janji politik itu gagal? Bukan karena lajur baru itu “tidak berguna bagi keamanan”. Melainkan karena jalan tol yang lebih lebar tidak menyelamatkan rute yang badan jalannya amblas serentak di sepanjang koridor. Jika kedua jaringan memiliki defisit struktural yang sama — terlalu banyak elektronika daya tanpa kemampuan membentuk jaringan (grid-forming) dan kekurangan pengendalian tegangan dan daya reaktif — maka memperlebar kabel tidak mengoreksi defisit itu: justru menyebarkannya.

Interkoneksi memperbaiki perdagangan dan kecukupan; ia tidak menggantikan keamanan dinamis lokal (inersia, daya reaktif, arus gangguan) maupun rencana pertahanan yang mencegah kecelakaan di satu lajur meluap ke lajur kita. Rencana itu — pelepasan beban otomatis dan skema pemisahan terkendali/operasi pulau — diatur dalam Regulasi (UE) 2017/2196 (kode jaringan untuk keadaan darurat dan pemulihan) dan Regulasi (UE) 2017/1485 (System Operation Guideline).

Keterikatan kaku — bukan talinya, melainkan lambungnya

Gambaran perahu kecil yang ditambatkan ke kapal kargo masih berlaku, tetapi dengan vektor fisika yang dikoreksi: dalam kondisi normal, justru massa kapal kargo yang menstabilkan perahu kecil — inersianya meredam olengan perahu yang lebih kecil. Skenario mematikan bukanlah talinya; melainkan kedua lambung memiliki kebocoran yang sama dan belum diperbaiki di bawah garis air. Dalam sistem kelistrikan, kebocoran bersama itu punya nama teknis: keruntuhan tegangan akibat kekurangan daya reaktif, diperparah oleh penggantian mesin sinkron dengan konverter tanpa dukungan dinamis. Dalam Teori Sistem, risikonya bukan keterikatan itu sendiri — melainkan kegagalan mode bersama.

Dan inilah contoh yang tidak memerlukan metafora, karena benar-benar terjadi dan terdokumentasi. Keruntuhan Iberia pada 28 April 2025 dipicu oleh pemutusan berantai pembangkit surya, angin, dan surya-termal di Spanyol — lebih dari 2,5 GW pembangkitan hilang dalam waktu kurang dari satu menit — banyak di antaranya menyerap daya reaktif yang penting bagi pengendalian tegangan, sehingga menyebabkan kenaikan tegangan yang cepat dan ketidakseimbangan frekuensi yang berujung pada hilangnya sinkronisme Semenanjung dengan sistem kontinental. Penyebab yang paling mungkin menurut ENTSO-E adalah rangkaian kenaikan tegangan berantai, fenomena yang belum pernah terjadi di jaringan Eropa.

Perhatikan pelajaran gandanya:

Interkoneksi, dengan demikian, bermata dua — jalur penularan sekaligus sarana pemulihan. Menyajikannya sebagai beban semata sama tidak dapat dipertahankannya dengan menjualnya sebagai perisai semata. Yang menutup sekat kedap air tepat waktu bukanlah ketiadaan tali: melainkan skema pemisahan otomatis yang diatur dalam rencana pertahanan. Pada dini hari 28 April, sekat itu akhirnya tertutup — Semenanjung terpisah dari Eropa daratan — tetapi baru setelah banjirnya meluas ke mana-mana.

Perisai yang sebenarnya — frekuensi dan tegangan

Satu penjelasan yang memperkuat, bukan memperlemah, tesis ini: perisainya bukan hanya inersia sinkron. Peristiwa 2025 terutama adalah peristiwa tegangan/daya reaktif, bukan frekuensi — sehingga pertahanannya harus dua dimensi:

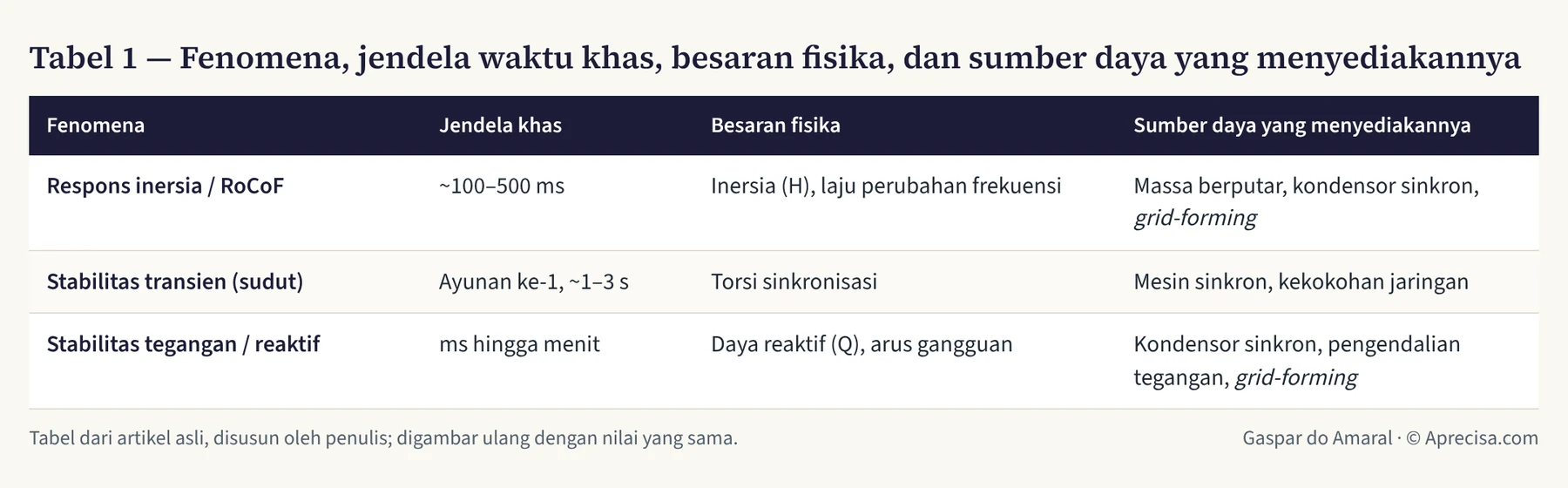

Tabel 1 — Fenomena, jendela waktu khas, besaran fisika, dan sumber daya yang menyediakannya

Kedua sumbu — frekuensi dan tegangan — dapat disediakan oleh mesin sinkron dan kondensor sinkron atau, semakin sering, oleh konverter pembentuk jaringan (grid-forming). Inilah landasan regulasi Lei REI (“Undang-Undang REI”, Undang-Undang Tanggung Jawab Energi Integral) yang saya usulkan: pada November 2025, ENTSO-E menerbitkan Laporan Teknis Fase II tentang persyaratan grid forming, sebagai bagian dari revisi kode jaringan NC RfG 2.0, yang memperkenalkan persyaratan kemampuan pembentuk jaringan untuk modul non-sinkron dan penyimpanan. Dengan kata lain: prinsip mewajibkan pihak yang menyuntikkan energi tidak stabil untuk memasang peredam kejutnya sendiri sedang beralih dari usulan etis menjadi standar Eropa.

Refleksi praktis — tiga batas penilaian

Untuk benar-benar melindungi masyarakat, kita harus meninggalkan retorika elektron yang mudah. Menilai kebijakan energi dari harga energi sesaat di layar perdagangan berarti mengira salah satu dari tiga batas masalah sebagai keseluruhannya. Keputusan infrastruktur hanya kokoh bila menjawab, secara terpisah, tiga pertanyaan ortogonal:

1. Batas ekonomi — berapa biayanya, termasuk integrasi? Levelized Cost of Energy (LCOE) di tingkat pembangkit mengabaikan biaya mengintegrasikan pembangkitan variabel ke dalam sistem. Konsep System LCOE, yang dirumuskan oleh Ueckerdt, Hirth, Luderer, dan Edenhofer (2013), menambahkan tiga komponen integrasi pada biaya pembangkitan: biaya profil (kapasitas yang dapat dikendalikan untuk mengikuti beban sisa), biaya penyeimbangan (selisih antara produksi yang diperkirakan dan yang nyata), dan biaya jaringan (penguatan dan perluasan infrastruktur). Hasilnya sudah dikenal dan tidak nyaman: untuk pangsa angin dan surya yang tinggi (di atas ~20–40 %), biaya integrasi bisa mencapai orde besaran yang sama dengan biaya pembangkitan, terutama lewat biaya profil. Perhatikan pula pada apa argumen ekonomi interkoneksi Minho–Galicia itu sendiri bersandar: menurut studi yang dikutip REN dalam rencana pengembangan jaringan Eropa, proyek ini dapat menurunkan biaya produksi variabel antara 4 dan 29 juta euro per tahun pada 2030. Itu manfaat nyata — tetapi dinyatakan dalam euro biaya produksi, artinya berada di batas ekonomi ini, bukan di batas stabilitas. Jadi, justifikasi teknis proyek itu tidak bertumpu pada argumen yang dipakai untuk menjualnya kepada publik.

2. Batas kecukupan — apakah energinya cukup, dan tersedia saat dibutuhkan? Di sini dinilai indikator seperti Loss of Load Expectation (LOLE, ekspektasi kehilangan beban) dan Expected Energy Not Served (EENS, energi tak tersalurkan yang diharapkan), dalam penilaian kecukupan sumber daya Eropa (ERAA) yang diatur dalam Regulasi (UE) 2019/943. Di batas inilah interkoneksi benar-benar berkontribusi — kapasitas impor dihitung dalam kecukupan. Tetapi dengan satu catatan penting: dalam peristiwa yang melanda seluruh sistem, tetangga juga sedang kesulitan dan antarmuka bisa terbuka. Kecukupan lewat impor bersifat bersyarat; tidak pasti.

3. Batas stabilitas — apakah jaringan tahan terhadap guncangan dalam hitungan milidetik? Inilah batas yang diabaikan wacana politik dan yang tersingkap oleh pemadaman 2025. Ia diukur dengan inersia dan RoCoF (frekuensi) serta daya reaktif dan arus gangguan (tegangan). Di sinilah interkoneksi tidak menggantikan penyediaan lokal — dan di sinilah Lei REI bekerja.

Lei de Responsabilidade Energética Integral (Undang-Undang Tanggung Jawab Energi Integral, Lei REI) adalah instrumen yang menginternalisasi batas ketiga (dan sebagian biaya jaringan dari batas pertama): ia mewajibkan pengembang menanggung biaya sarana stabilisasi mereka sendiri — kemampuan grid-forming, penyimpanan, dukungan reaktif — ketika menyuntikkan energi variabel ke jaringan, alih-alih membebankannya ke tagihan konsumen. Jauh dari menghambat transisi, ia adalah syarat keselamatannya: menyelaraskan insentif swasta dengan ketahanan bersama, persis ke arah yang ditempuh revisi NC RfG.

Mulai hari ini, setiap kali Anda mendengar di berita televisi bahwa sebuah kabel telah mencabut Hukum Fisika, Anda memiliki kerangka yang diperlukan untuk memisahkan ketiga batas itu dan mengenali batas yang sedang didiamkan.

Ketahanan tidak dibeli di layar perdagangan; ia dibangun dengan beton, matematika, dan Verticalidade (Vertikalitas).

Lampiran — dilema yang belum terselesaikan, dalam guntingan berita

Untuk audit sumber dan catatan pernyataan:

Koherensi teknis menuntut kita mengatakan apa yang tidak dikatakan oleh satu pun pernyataan itu: interkoneksi berguna di batas kecukupan, tetapi tidak menggantikan keamanan dinamis lokal maupun rencana pertahanan. Menjual kabel sebagai perisai berarti menyajikan salah satu dari tiga batas seolah-olah satu-satunya.

Catatan metodologi

Apa halaman ini. Terjemahan artikel yang diterbitkan penulis di LinkedIn pada 2 Juli 2026; versi lengkap berbahasa Portugis ada di situs ini. MIBEL adalah Pasar Listrik Iberia; REN adalah operator jaringan transmisi Portugal; ENTSO-E adalah Jaringan Operator Sistem Transmisi Listrik Eropa.

Konsep milik penulis. Lei REI (Lei de Responsabilidade Energética Integral, Undang-Undang Tanggung Jawab Energi Integral) adalah usulan penulis, dan Verticalidade (Vertikalitas) adalah konsep dari bukunya A Fundação da Verticalidade: Da Engenharia da Soberania à Construção do Futuro. Keduanya tetap memakai nama Portugis, dengan terjemahan dalam kurung.

Tabel 1. Dalam naskah asli tabel ini tidak bernomor dan tidak berjudul, dan di halaman berbahasa Portugis situs ini sel-selnya muncul berdempetan dalam satu baris teks (kesalahan saat impor dari LinkedIn). Di sini tabel itu digambar ulang sebagai Tabel 1, dengan tepat tiga baris dan empat kolom yang sama; judulnya hanya mengulang nama-nama kolom. Tidak ada nilai yang diubah.

Perubahan bentuk, bukan isi. Simbol dekoratif (emoji) dan garis pemisah horizontal versi LinkedIn dihilangkan. Judul sumber tetap dalam bahasa aslinya; hanya catatan tentang setiap sumber yang diterjemahkan. Tautan ke sumber adalah tautan dari naskah asli.

Referensi

  1. ENTSO-E — 28 April 2025 Iberian Blackout (relatório factual e painel de peritos) — Sumber primer tentang pemadaman: mengidentifikasi tegangan lebih berantai, pemutusan pembangkit terbarukan di Spanyol (>2,5 GW dalam kurang dari satu menit), dan hilangnya sinkronisme Semenanjung. Dasar faktual utama artikel ini.
  2. Regulamento (UE) 2017/1485 — System Operation Guideline (SO GL) — Menetapkan pengoperasian aman sistem yang saling terhubung, analisis kontingensi (N-1), dan konsep rencana pertahanan sistem. Membingkai operasi dalam “keadaan diperkuat” yang diterapkan setelah pemadaman.
  3. Regulamento (UE) 2017/2196 — Código de Rede de Emergência e Restauro (NC ER) — Mendefinisikan rencana pertahanan (pelepasan beban otomatis berdasarkan frekuensi dan tegangan) serta rencana pemulihan. Instrumen inilah yang mewujudkan “sekat kedap air” dalam analogi — pemisahan terkendali yang mencegah gangguan menyebar.
  4. Regulamento (UE) 2016/631 — Requisitos para Geradores (NC RfG) — Persyaratan sambungan menurut tipe A–D, termasuk kemampuan bertahan saat gangguan (fault-ride-through) serta rentang frekuensi dan tegangan. Dasar hukum yang ada, yang dengannya Lei REI dikaitkan.
  5. ENTSO-E — Phase II Technical Report on Grid Forming Requirements (nov. 2025) e revisão NC RfG 2.0 — Pengenalan persyaratan kemampuan pembentuk jaringan (grid-forming) untuk modul non-sinkron dan penyimpanan. Menambatkan Lei REI pada regulasi: menginternalisasi dukungan dinamis sedang menjadi kewajiban Eropa.
  6. ENTSO-E — High Penetration of Power Electronic Interfaced Power Sources and the Potential Contribution of Grid Forming Converters (HPoPEIPS, 2017) — Laporan teknis rujukan: mengidentifikasi penurunan inersia dan daya hubung singkat, pemisahan sistem, dan stabilitas tegangan sebagai tantangan, serta kemampuan yang harus diberikan grid-forming (pembentukan tegangan, arus gangguan, kontribusi inersia).
  7. Regulamento (UE) 2019/943 — Mercado Interno da Eletricidade — Dasar kecukupan (penilaian kecukupan sumber daya Eropa — ERAA), redispatch, dan pembatasan produksi. Mendukung argumen bahwa interkoneksi berkontribusi pada kecukupan, tetapi tidak membuatnya pasti.
  8. Ueckerdt, F., Hirth, L., Luderer, G. & Edenhofer, O. (2013). System LCOE: What are the costs of variable renewables? Energy, 63, 61–75 — Sumber yang mendefinisikan konsep System LCOE (pracetak: pik-potsdam.de). Merumuskan secara matematis biaya integrasi dalam tiga komponen — profil, penyeimbangan, dan jaringan — dan menunjukkan bahwa, pada pangsa tinggi, biaya itu bisa menyamai biaya pembangkitan.
  9. Declaração da Ministra do Ambiente e Energia, Maria da Graça Carvalho (Pontevedra, 2 de julho de 2026) — RTP — Catatan pernyataan yang mendorong penulisan artikel ini (juga Executive Digest / SAPO · Observador (peresmian)). Artikel Observador mendokumentasikan spesifikasi proyek (saluran udara ganda 400 kV, 3.000 MW, ~90 km, 72 di antaranya di Portugal) dan perkiraan REN tentang penurunan biaya produksi variabel antara 4 dan 29 juta euro per tahun pada 2030.

Diskusi berlangsung di LinkedIn (dalam bahasa Portugis)

Komentar atas tulisan ini dilakukan di LinkedIn, tempat artikel ini dibagikan dalam bahasa Portugis. Anda boleh menulis dalam bahasa Indonesia. Setuju, tidak setuju, atau tambahkan data: setiap keberatan yang beralasan akan dijawab.

Gaspar do Amaral · Naskah asli berbahasa Portugis tertanggal 2 Juli 2026, diterbitkan di situs ini; terjemahan diterbitkan pada 29 Oktober 2026 · Gambar dan tabel © Aprecisa.com · Dengan bantuan AI
