Gaspar do Amaral

الطاقة والمنظومة الكهربائية · مقالة · كفاية المنظومة الإيبيرية

ساعتان في آخر النهار

ما يكشفه التوقف العاشر للصناعة الإسبانية عن كفاية المنظومة الإيبيرية — ولماذا البرتغال ليست في مأمن

Gaspar do Amaral · 9 أكتوبر 2026

ترجمة عن الأصل البرتغالي. صدرت هذه النسخة في 27 أكتوبر 2026.

ماذا حدث وما الذي على المحك

يوم الثلاثاء 6 أكتوبر 2026، عند الساعة 19:43، في إسبانيا، أمرت Red Eléctrica مجموعة أولى من المصانع الكبرى بوقف الإنتاج. وبعد تسع عشرة دقيقة أصدرت الأمر نفسه لمجموعة ثانية. وفي المجموع خرج 1,775 MW من الاستهلاك الصناعي من الشبكة لنحو ساعتين، بحسب خبر صحيفة El Periódico de la Energía.

كانت هذه أوامر التفعيل العاشرة والحادية عشرة لخدمة الاستجابة النشطة للطلب (SRAD، بحسب اختصارها الإسباني) في 2026، ضمن ثماني حلقات في المجموع، والثامنة والتاسعة منذ منتصف يوليو. وفي الوقت نفسه، كانت محطات الضخ والتخزين تولّد بأقصى طاقتها، وبحسب الخبر نفسه، هبط التصدير إلى البرتغال من نحو 4,000 MW إلى 400 MW.

أطروحة هذا النص بسيطة. ما أخفق لم يكن الطاقة، بل القدرة المضمونة لمدة ساعتين في اليوم. لقد عملت SRAD كما ينبغي. والمشكلة أن آلية صُمّمت لتكون نادرة صارت روتينًا، وهذا يقيس هامش كفاية ضاق.

بلغة بسيطة. تخيّل بيتًا فيه ألواح شمسية وأسرة يعود أفرادها جميعًا في السابعة مساءً: الفرن، وغسالة الصحون، والاستحمام، والتلفاز. لقد غربت الشمس للتو. في النهار فاضت الطاقة؛ وفي تلك الساعة تنقص. ففعلت Red Eléctrica ما يفعله أب حصيف: طلبت من جار يملك ورشة أن يطفئ آلاته ساعتين، ودفعت له مقابل ذلك. الحل ينجح. لكن إذا اضطُرّت إلى فعل ذلك إحدى عشرة مرة في السنة، فلم تعد المشكلة تلك الليلة. المشكلة هي البيت.

ما هي SRAD

SRAD خدمة موازنة يتقاضى فيها كبار المستهلكين أجرًا مقابل استعدادهم لخفض استهلاكهم حين يطلب مشغّل المنظومة ذلك. وهي تعمل منذ 2022. ورثت وظيفة خدمة القابلية للانقطاع القديمة، لكن بتصميم أقرب إلى السوق: تُخصَّص القدرة بالمزاد، ويُدفع التفعيل بسعر التنظيم الثالثي.

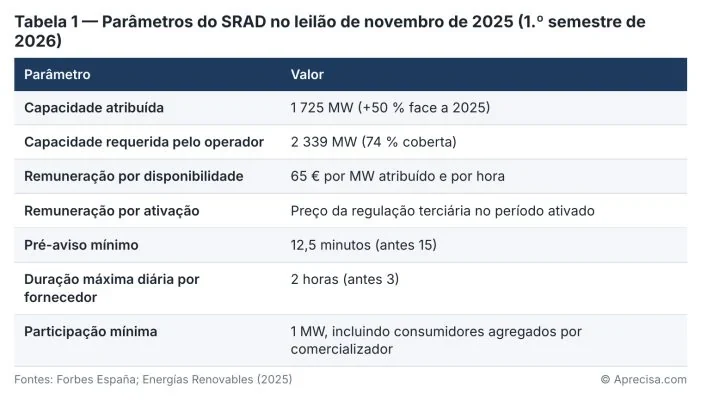

الجدول 1 — معايير SRAD في مزاد نوفمبر 2025 (النصف الأول من 2026). المعيار والقيمة: القدرة المخصّصة، القدرة التي طلبها المشغّل، أجر الإتاحة، أجر التفعيل، الإشعار المسبق الأدنى، المدة اليومية القصوى لكل مورّد، المشاركة الدنيا. المصادر: Forbes España; Energías Renovables (2025). الأصل بالبرتغالية. © Aprecisa.com
الجدول 1 — معايير SRAD في مزاد نوفمبر 2025 (النصف الأول من 2026). المعيار والقيمة: القدرة المخصّصة، القدرة التي طلبها المشغّل، أجر الإتاحة، أجر التفعيل، الإشعار المسبق الأدنى، المدة اليومية القصوى لكل مورّد، المشاركة الدنيا. المصادر: Forbes España; Energías Renovables (2025). الأصل بالبرتغالية. © Aprecisa.com

يُظهر الجدول 1 إشارتين لا يذكرهما الخبر. أولًا، طلب المشغّل نفسه 2,339 MW ولم يحصل إلا على 1,725 MW: فالحاجة إلى طلب قابل للانقطاع كانت أكبر من العرض قبل أن تبدأ السنة. ثانيًا، نمت القدرة المتعاقد عليها 50% في سنة واحدة. توقّع المشغّل الضيق، والضيق وصل. وفي النصف الثاني ارتفعت القدرة المخصّصة إلى 1,775 MW، بسعر 42.62 € لكل MW في الساعة، وفُعّلت كلها في 6 أكتوبر.

الإطار الأوروبي هو اللائحة (الاتحاد الأوروبي) 2019/943، التي تُلزم الدول الأعضاء بإزالة العوائق أمام مشاركة الطلب في أسواق الموازنة، وتعرّف كفاية الموارد بأنها مسؤولية يجب تقييمها وفق معيار موثوقية صريح.

بلغة بسيطة. SRAD أشبه بتأمين لمسبح بلدي: يتلقى المصنع مبلغًا شهريًا صغيرًا مقابل استعداده لإغلاق الصنبور حين ينخفض الخزان، ويتلقى قليلًا إضافيًا في كل مرة يغلقه فعلًا. يخسر المصنع بضع ساعات من الإنتاج؛ ويبقى الماء متوفرًا لبقية المدينة. إنها صفقة جيدة للجميع — ما دامت تُستعمل نادرًا.

فيزياء المشكلة: منحدر الغروب

ما يهمّ المشغّل ليس الطلب الإجمالي، بل الحمل الصافي: الطلب مطروحًا منه إنتاج الرياح والشمس، اللذان لا يمكن التحكم فيهما. وبالمعادلة: الحمل الصافي = الطلب − الشمس − الرياح.

هذا الحمل الصافي هو الذي يجب تغطيته، دقيقة بدقيقة، بمحطات قابلة للتحكم، وبالتخزين، وبالربط البيني، أو بخفض الطلب. ومع كثرة الطاقة الكهروضوئية، يهبط الحمل الصافي في منتصف النهار ويرتفع فجأة في آخر النهار، حين تغرب الشمس ويبلغ الطلب المنزلي ذروته. إنه ما يسمى «منحنى البطة»، الذي وصفه مشغّل كاليفورنيا في 2013 وحلّله المختبر الوطني للطاقة المتجددة الأمريكي (NREL) في 2015.

المتطلب الحرج مزدوج: ارتفاع ذروة الحمل الصافي وسرعة المنحدر، بالـ MW في الدقيقة. وفي 6 أكتوبر ساء الاثنان في الوقت نفسه. كان الغروب في مدريد نحو الساعة 19:50، والرياح دون 3 GW، وجزء من أسطول محطات الدورة المركّبة غير متاح. وجاء تفعيل الساعة 19:43 تمامًا عند عنق البطة.

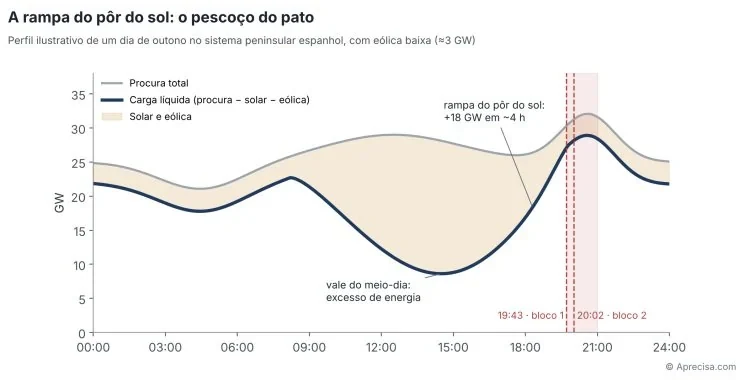

الشكل 1 — الطلب الإجمالي والحمل الصافي في يوم خريفي توضيحي، مع رياح ضعيفة. منحدر الغروب: عنق البطة (+18 GW في نحو 4 ساعات)؛ كتلتا SRAD عند 19:43 و20:02. الأصل بالبرتغالية. © Aprecisa.com
الشكل 1 — الطلب الإجمالي والحمل الصافي في يوم خريفي توضيحي، مع رياح ضعيفة. منحدر الغروب: عنق البطة (+18 GW في نحو 4 ساعات)؛ كتلتا SRAD عند 19:43 و20:02. الأصل بالبرتغالية. © Aprecisa.com

يبيّن الشكل 1 لماذا تظهر المشكلة في تلك الساعة لا في منتصف النهار. الخط الرمادي هو الطلب الإجمالي، الذي يتغيّر قليلًا على مدار اليوم. والخط الأزرق هو ما يبقى للمحطات القابلة للتحكم بعد طرح الشمس والرياح. وفي العصر المشمس تهبط هذه الحاجة؛ وعند الغروب ترتفع نحو 18 GW في أربع ساعات. والشريط الأحمر يحدد النافذة التي فُعّلت فيها SRAD: النقطة التي يكون فيها الارتفاع أسرع ما يكون ويبلغ الطلب المنزلي أقصاه. والمنحنى توضيحي ولا يعيد إنتاج البيانات الساعية ليوم 6 أكتوبر.

لاحظ الفرق عن الانقطاع الكبير في 28 أبريل 2025. ذاك كان مشكلة استقرار: التحكم في الجهد، بالثواني. أما مشكلة 6 أكتوبر فمشكلة كفاية: أن تتوفر قدرة كافية، بالساعات. إنهما حدّان مختلفان للمنظومة نفسها، ويتطلبان أدوات مختلفة.

بلغة بسيطة. فكّر في طابور متجر كبير. في الصباح صناديق الدفع كثيرة والزبائن قليلون. وفي السابعة مساءً يخرج الجميع من العمل في الوقت نفسه، ويُغلق نصف الصناديق لأن موظفي الوردية الصباحية انصرفوا (الشمس). وإن لم يكن لدى المدير موظفون للوردية الليلية (المحطات والبطاريات)، فلا يبقى له إلا أن يطلب من بعض الزبائن العودة لاحقًا (SRAD). المشكلة ليست أن صناديق المتجر قليلة. بل أنها قليلة في تلك الساعة.

ماذا تقول الأدبيات

حالة 6 أكتوبر ليست مفاجأة نظرية. فكل عنصر من عناصرها موصوف في الأدبيات وفي التقارير الرسمية منذ أكثر من عقد.

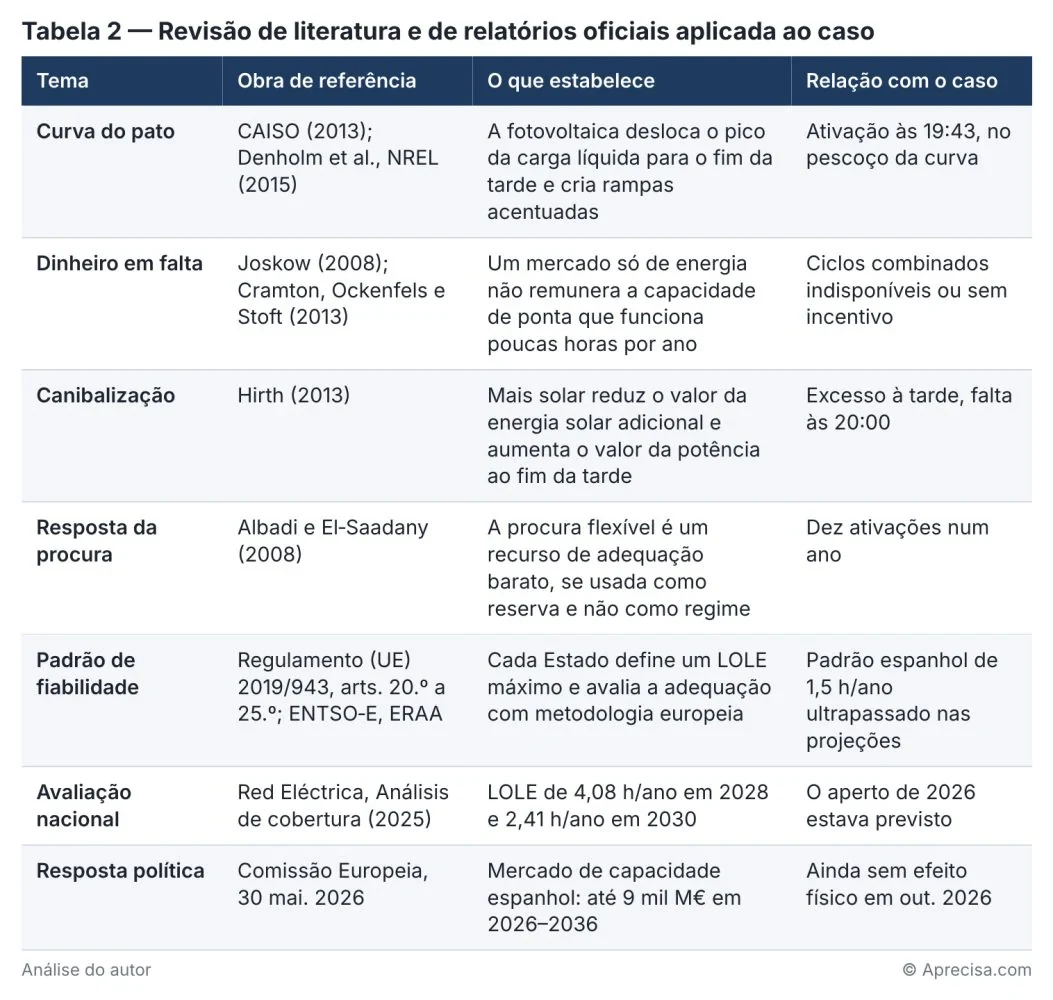

الجدول 2 — مراجعة الأدبيات والتقارير الرسمية مطبّقةً على الحالة. الأعمدة: الموضوع، المرجع، ما يقرّره، صلته بالحالة (منحنى البطة، المال المفقود، الافتراس الذاتي للقيمة، استجابة الطلب، معيار الموثوقية، التقييم الوطني، الاستجابة السياسية). تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com
الجدول 2 — مراجعة الأدبيات والتقارير الرسمية مطبّقةً على الحالة. الأعمدة: الموضوع، المرجع، ما يقرّره، صلته بالحالة (منحنى البطة، المال المفقود، الافتراس الذاتي للقيمة، استجابة الطلب، معيار الموثوقية، التقييم الوطني، الاستجابة السياسية). تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com

يُظهر الجدول 2 سلسلة سببية كاملة. فقد توقّعت الأدبيات الاقتصادية أن سوقًا تدفع ثمن الطاقة وحدها ستكفّ عن دفع ثمن قدرة الذروة. وتوقّعت الأدبيات التقنية أن تنقل الطاقة الشمسية تلك الذروة إلى آخر النهار. وقد قدّر المشغّل نفسه، في 2025، أن معيار الموثوقية سيُتجاوز. والاستجابة السياسية، أي سوق القدرة، أُقرّت في مايو 2026، لكن المزادات الأولى لم تُنتج بعد محطات ولا بطاريات. إن SRAD تسدّ الفجوة بين التشخيص والإنشاء.

القيمة 1.5 ساعة/سنة تستحق الشرح. الـ LOLE هو العدد المتوقع من الساعات في السنة التي لا يكفي فيها العرض لتلبية الطلب. والقيمة 4.08 ساعات تعني قرابة ثلاثة أضعاف المخاطرة التي حدّدتها الدولة الإسبانية نفسها بوصفها مقبولة.

بلغة بسيطة. يعرف الأطباء منذ سنوات أن المريض المصاب بارتفاع ضغط الدم والكولسترول أكثر عرضة للنوبة القلبية. وقد أظهرت فحوص 2025 ذلك، ووُصف العلاج في مايو 2026. لكن الدواء لن يُحدث أثره إلا بعد بضع سنوات. وفي الأثناء يمرّ المريض بفزعات صغيرة — وSRAD هي حبة الطوارئ التي يحملها في جيبه. إنها تنفع، لكن تناولها كل أسبوع علامة على أن المرض الأصلي ما زال قائمًا.

الأرقام وطبقات الدفاع

تؤكد البيانات الرسمية في e·sios مرتبة العدد الواردة في الخبر، لكنها تصحّحه في نقطة واحدة: لم تُدفع الكتلة الثانية بسعر 99 €/MWh، كما نُشر، بل بنحو 201 €/MWh. وتكلفة التفعيلات ليست إلا الجزء الصغير من الفاتورة.

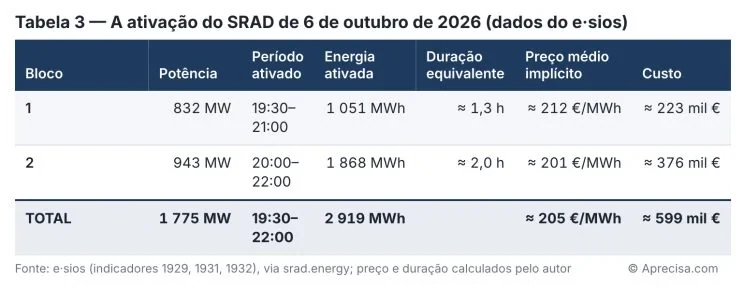

الجدول 3 — تفعيل SRAD في 6 أكتوبر 2026 (بيانات e·sios). الأعمدة: الكتلة، القدرة، الفترة المفعّلة، الطاقة المفعّلة، المدة المكافئة، متوسط السعر الضمني، التكلفة؛ المجموع 1,775 MW، و2,919 MWh، ونحو 205 €/MWh، ونحو 599 ألف €. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ السعر والمدة من حساب المؤلف. الأصل بالبرتغالية. © Aprecisa.com
الجدول 3 — تفعيل SRAD في 6 أكتوبر 2026 (بيانات e·sios). الأعمدة: الكتلة، القدرة، الفترة المفعّلة، الطاقة المفعّلة، المدة المكافئة، متوسط السعر الضمني، التكلفة؛ المجموع 1,775 MW، و2,919 MWh، ونحو 205 €/MWh، ونحو 599 ألف €. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ السعر والمدة من حساب المؤلف. الأصل بالبرتغالية. © Aprecisa.com

يُظهر الجدول 3 أن كل تفعيل يكلّف قليلًا نسبيًا: نحو 0.6 مليون € لليلة سُحب فيها 1.8 GW. أما التكلفة الكبيرة ففي مكان آخر، في أجر الإتاحة، الذي يُدفع عن كل ساعة تكون فيها الصناعة مستعدة للتوقف، توقفت أم لم تتوقف. ففي النصف الثاني من 2026، بسعر 42.62 € لكل MW في الساعة، لقدرة 1,775 MW ونحو 2,170 ساعة إتاحة، يقارب التقدير 164 مليون €: أي أكثر من أربعين ضعف تكلفة كل تفعيلات السنة. وفي النصف الأول، بسعر 65 €/MW/ساعة لقدرة 1,725 MW، يقارب التقدير 237 مليون €، بافتراض النافذة الزمنية نفسها. والطريقة مشروحة في الملاحظة المنهجية.

مقارنة هذه القيمة بتكلفة محطات الذروة أو البطاريات تتطلب دراسة مستقلة لا تقوم بها هذه المقالة. وما تُظهره الأرقام هو أن الكفاية تُدفع بالفعل، وليست رخيصة. فتأمين صُمّم ليكون نادرًا صار، في الوقت نفسه، غاليًا ومتكررًا.

ما يثير القلق هو تسلسل الموارد التي حُشدت في تلك الساعة:

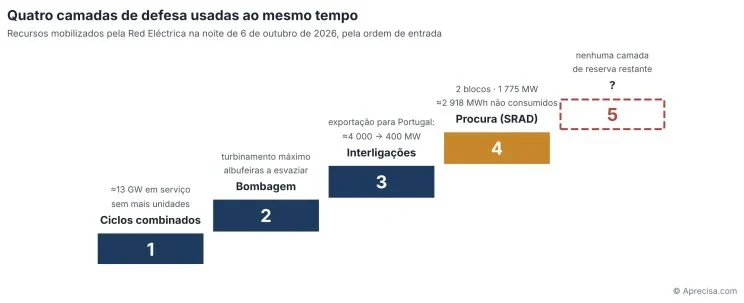

الشكل 2 — طبقات الدفاع التي حُشدت مساء 6 أكتوبر 2026: 1 الدورة المركّبة (≈ 13 GW في الخدمة، ولا وحدات إضافية)، 2 الضخ والتخزين (توليد أقصى، والخزانات تفرغ)، 3 الربط البيني (التصدير إلى البرتغال من نحو 4,000 إلى 400 MW)، 4 الطلب (SRAD: كتلتان، 1,775 MW)، 5 لا طبقة احتياطية متبقية. الأصل بالبرتغالية. © Aprecisa.com
الشكل 2 — طبقات الدفاع التي حُشدت مساء 6 أكتوبر 2026: 1 الدورة المركّبة (≈ 13 GW في الخدمة، ولا وحدات إضافية)، 2 الضخ والتخزين (توليد أقصى، والخزانات تفرغ)، 3 الربط البيني (التصدير إلى البرتغال من نحو 4,000 إلى 400 MW)، 4 الطلب (SRAD: كتلتان، 1,775 MW)، 5 لا طبقة احتياطية متبقية. الأصل بالبرتغالية. © Aprecisa.com

يمثّل الشكل 2 الموارد التي استعملتها Red Eléctrica درجاتِ سلّم، بحسب ترتيب دخولها: الدورة المركّبة عند حدّها، والضخ والتخزين بأقصاه، والتصدير مقطوع، وأخيرًا الطلب الصناعي. والدرجة الخامسة، المرسومة بخط متقطع، هي التي لم تكن موجودة: لو فصلت محطة في تلك الساعة، لما بقيت طبقة أخرى يُلجأ إليها. والرسالة أن الأمن حُفظ باستنفاد الهامش، لا بهامش فائض.

عبارة «لم يكن هناك خطر على الإمداد» صحيحة في تلك اللحظة. لكنها تحققت باستعمال أربع طبقات في الوقت نفسه. ولو فصلت في تلك الساعة وحدة قدرتها 400 MW، لما كانت هناك طبقة خامسة.

بلغة بسيطة. تخيّل أنك تذهب بالسيارة إلى اجتماع مهم وتصل في الموعد. لكنك لكي تصل استعملت الإطار الاحتياطي، والمال الاحتياطي، وطلبت من جارك أن يوصلك، واتصلت لتقول إنك ستتأخر خمس دقائق. لقد وصلت، نعم. لكن السؤال الصحيح ليس «هل وصلت؟»، بل «ماذا كان سيحدث لو ساء أمر آخر؟».

لم تكن ليلة واحدة: كانت ثماني ليالٍ

ليلة 6 أكتوبر ليست حالة معزولة. فبيانات e·sios تسجّل أحد عشر أمر تفعيل لـ SRAD في 2026، موزعة على ثماني حلقات: 16,479 MWh من الاستهلاك الصناعي سُحبت من الشبكة، ونحو 3.9 مليون € دُفعت في التفعيلات. والسجل الكامل في الجدول 6، في الملحق. وقد وقعت عشرة من الأوامر الأحد عشر بين الساعة 18:00 ومنتصف الليل.

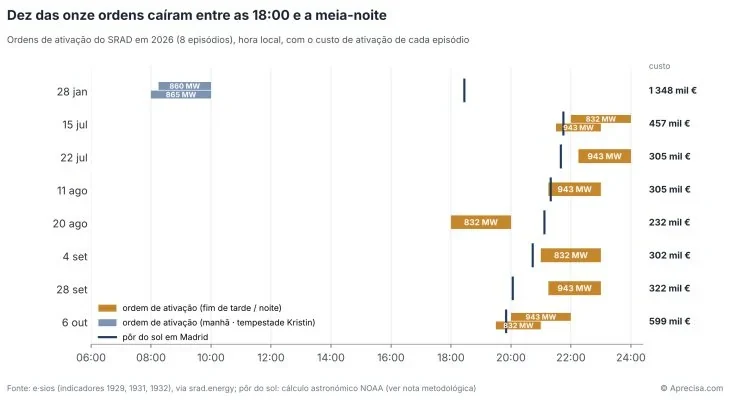

الشكل 3 — أوامر تفعيل SRAD في 2026، بحسب ساعة اليوم، مع موعد الغروب في مدريد وتكلفة التفعيل لكل حلقة. وقعت عشرة من الأوامر الأحد عشر بين 18:00 ومنتصف الليل. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ الغروب: حساب فلكي من NOAA (انظر الملاحظة المنهجية). الأصل بالبرتغالية. © Aprecisa.com
الشكل 3 — أوامر تفعيل SRAD في 2026، بحسب ساعة اليوم، مع موعد الغروب في مدريد وتكلفة التفعيل لكل حلقة. وقعت عشرة من الأوامر الأحد عشر بين 18:00 ومنتصف الليل. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ الغروب: حساب فلكي من NOAA (انظر الملاحظة المنهجية). الأصل بالبرتغالية. © Aprecisa.com

يضع الشكل 3 كل حلقة على سطر، وكل أمر تفعيل في الساعة التي سرى فيها؛ والعلامة الزرقاء تحدد موعد الغروب في مدريد في ذلك اليوم. والرسالة فورية: باستثناء 28 يناير، وهو صباح عاصف هبطت فيه الرياح فجأة، تتجمع الأوامر كلها حول الغروب والساعات التي تليه. المنظومة لا تخفق عشوائيًا. إنها تخفق دائمًا في النافذة نفسها، نافذة منحدر آخر النهار الموصوف في الشكل 1. والـ 3.9 مليون € تخص التفعيلات وحدها؛ أما أجر الإتاحة فيُدفع على حدة وهو أكبر بكثير، كما رأينا في القسم السابق.

بلغة بسيطة. تخيّل مطعمًا اضطر، ثماني مرات هذا العام، إلى أن يطلب من الزبائن الانتظار عند الباب. لم يحدث ذلك قط وقت الغداء، ولا في منتصف العصر: بل دائمًا وقت العشاء. ليس هذا سوء حظ. إنه نقص في الطاولات في تلك الساعة. والحل ليس أن يدفع للزبائن أكثر ليصبروا، بل أن يوفّر طاولات أكثر للعشاء.

ماذا يعني ذلك للبرتغال

بالنسبة إلى البرتغال، أهم معلومة في الخبر سطر يكاد يكون مخفيًا: بحسب الصحافة الإسبانية، هبط التصدير إلى البرتغال من نحو 4,000 MW إلى 400 MW في دقائق.

تستورد البرتغال من إسبانيا أساسًا خارج ساعات الشمس، أي بالضبط حين تكون المنظومة الإسبانية في أشد ضيقها أيضًا. وهذا ارتباط بنيوي، لا مصادفة. فشبه الجزيرة الإيبيرية تتقاسم الشمس نفسها، والرياح الأطلسية نفسها، وموعد العشاء نفسه. وحين تنقص القدرة في إسبانيا عند الساعة 20:00، يُرجَّح أن تنقص في البرتغال أيضًا.

والعلاقة متماثلة. ففي 28 يناير 2026، خلال العاصفة كريستين (Kristin)، كانت البرتغال هي التي خفّضت تصديرها إلى إسبانيا بمقدار 1,500 MW في ساعة واحدة، وهو ما أسهم في أحد أوائل تفعيلات SRAD في السنة. فكل مشغّل يحمي منظومته أولًا، كما تقضي اللائحة (الاتحاد الأوروبي) 2017/1485.

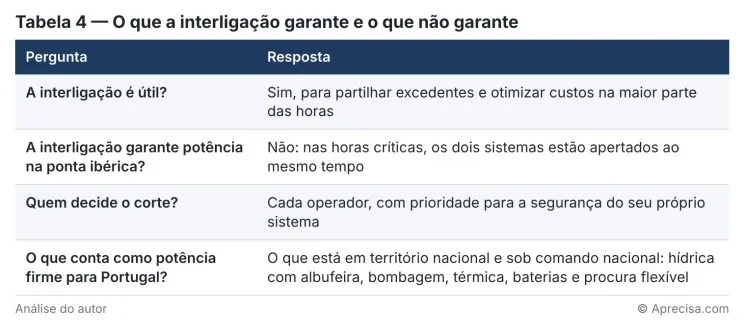

الجدول 4 — ما يضمنه الربط البيني وما لا يضمنه. السؤال والجواب: هل الربط البيني مفيد؛ هل يضمن القدرة في الذروة الإيبيرية؛ من يقرر القطع؛ ما الذي يُعدّ قدرة مضمونة للبرتغال. تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com
الجدول 4 — ما يضمنه الربط البيني وما لا يضمنه. السؤال والجواب: هل الربط البيني مفيد؛ هل يضمن القدرة في الذروة الإيبيرية؛ من يقرر القطع؛ ما الذي يُعدّ قدرة مضمونة للبرتغال. تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com

يلخّص الجدول 4 الدرس. الكفاية عن طريق الاستيراد مشروطة، لا مضمونة. ينبغي للبرتغال أن تعتمد على إسبانيا للتحسين، لا لضمان الذروة. وهذه ليست حجة ضد الربط البيني. بل حجة ضد تقديمه درعًا.

بلغة بسيطة. جاران يتقاسمان مولّدًا في عمارة. في معظم الأيام يعمل الأمر جيدًا: حين لا يحتاج إليه أحدهما يستعمله الآخر. لكن حين تنقطع الكهرباء عن الحي كله، يحتاج الاثنان إلى المولّد في الوقت نفسه، ومن كان المولّد في مرآبه يشغّله لبيته أولًا. الاعتماد على مولّد الجار ممتاز للتوفير. أما في الليالي الصعبة، فكل بيت يحتاج إلى مصباحه اليدوي.

ما الذي ينبغي فعله

SRAD ليست المشكلة. إنها الأداة الوحيدة التي كانت جاهزة. المشكلة هي ما ينقص من حولها.

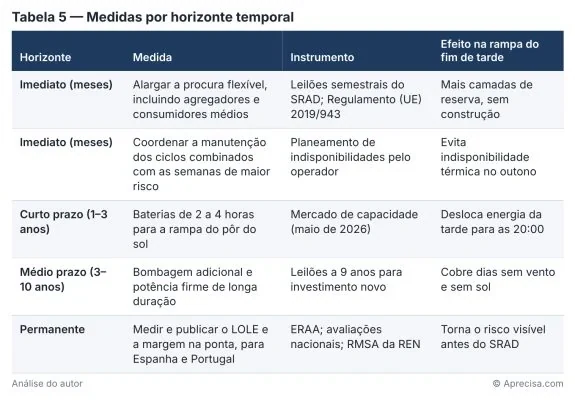

الجدول 5 — التدابير بحسب الأفق الزمني. الأعمدة: الأفق، التدبير، الأداة، الأثر في منحدر آخر النهار؛ من الفوري (أشهر) إلى الدائم. تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com
الجدول 5 — التدابير بحسب الأفق الزمني. الأعمدة: الأفق، التدبير، الأداة، الأثر في منحدر آخر النهار؛ من الفوري (أشهر) إلى الدائم. تحليل المؤلف. الأصل بالبرتغالية. © Aprecisa.com

يرتّب الجدول 5 التدابير بحسب الوقت الذي تحتاج إليه لتُحدث أثرها. فالتدبيران الأولان يمكن تطبيقهما فورًا وتكلفتهما قليلة. أما التالية فتتطلب استثمارًا، وهناك يتقرر هل تعود SRAD نادرة.

بالنسبة إلى البرتغال، النتيجة مباشرة. فمن دون تقييم للكفاية يعامل الاستيراد بوصفه مشروطًا، ومن دون قدرة مضمونة وتخزين تحت قيادة وطنية، يبقى البلد معتمدًا على هامش منظومة مجاورة تستنفد، في الساعات نفسها، آخر احتياطياتها.

الخلاصة

أوامر إيقاف الصناعة الإسبانية الأحد عشر ليست فضيحة مدفوعات. إنها ميزان حرارة. تقيس، ساعةً بساعة، المسافة بين منظومة نمت في الطاقة الرخيصة عند منتصف النهار ومنظومة لم تنمُ في القدرة المضمونة في آخر النهار.

تكلفة الكفاية، خلافًا لتكلفة الاستقرار، لها سعر بالفعل وتُدفع بالفعل لمن يقدّم الخدمة. ويبقى أن يُدفع ثمن الإنشاءات التي تجعل الخدمة نادرة. وفي الأثناء، ينبغي للبرتغال أن تتعلم من ساعتي 6 أكتوبر: الربط البيني يصل المنظومات، لكنه لا يُقرض قدرةً لا يملكها الجار.

بلغة بسيطة. حين يضيء مصباح التحذير في لوحة عدادات السيارة كل أسبوع، لا تُحل المشكلة بأن ندفع أكثر لشاحنة السحب. بل نأخذ السيارة إلى الورشة. وSRAD هي شاحنة السحب: من الجيد وجودها، لكن اشتراكها الشهري لم يعد رخيصًا. والورشة وحدها — البطاريات، والضخ والتخزين، والقدرة المضمونة — تطفئ المصباح.

Gaspar do Amaral

الملحق — سجل تفعيلات 2026

يجمع الجدول 6 أوامر تفعيل SRAD الأحد عشر المسجلة في e·sios حتى 6 أكتوبر 2026. ومتوسط السعر الضمني لحلقة يناير، نحو 424 €/MWh، يعكس إلحاح صباح عاصف؛ أما حلقات آخر النهار فتراوحت بين 145 و212 €/MWh.

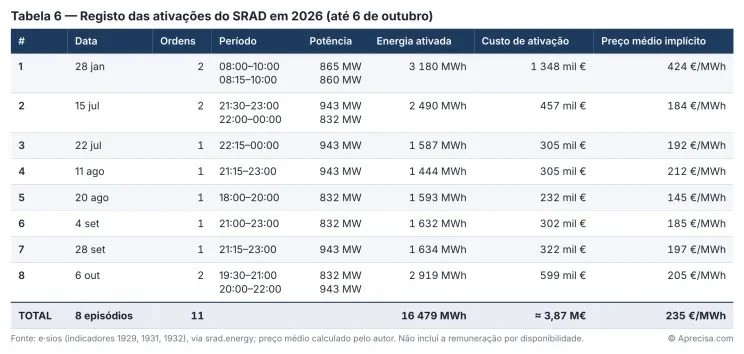

الجدول 6 — سجل تفعيلات SRAD في 2026 (حتى 6 أكتوبر). الأعمدة: الرقم، التاريخ، الأوامر، الفترة، القدرة، الطاقة المفعّلة، تكلفة التفعيل، متوسط السعر الضمني؛ المجموع 8 حلقات، و11 أمرًا، و16,479 MWh، ونحو 3.87 مليون €، و235 €/MWh. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ متوسط السعر من حساب المؤلف. لا يشمل أجر الإتاحة. الأصل بالبرتغالية. © Aprecisa.com
الجدول 6 — سجل تفعيلات SRAD في 2026 (حتى 6 أكتوبر). الأعمدة: الرقم، التاريخ، الأوامر، الفترة، القدرة، الطاقة المفعّلة، تكلفة التفعيل، متوسط السعر الضمني؛ المجموع 8 حلقات، و11 أمرًا، و16,479 MWh، ونحو 3.87 مليون €، و235 €/MWh. المصدر: e·sios (المؤشرات 1929 و1931 و1932)، عبر srad.energy؛ متوسط السعر من حساب المؤلف. لا يشمل أجر الإتاحة. الأصل بالبرتغالية. © Aprecisa.com

مراجع مع تعليقات

الرسوم التوضيحية والجداول: © Aprecisa.com، بالاستعانة بالذكاء الاصطناعي.

ملاحظة منهجية

كل ما في هذه المقالة ليس بيانات منشورة، بل حسابًا أو بناءً من المؤلف، مبيَّن أدناه.

1. بيانات التفعيل (الجدولان 3 و6، والشكل 3). القدرة والفترة والطاقة والتكلفة لكل أمر مأخوذة من مؤشرات e·sios ‏1929 (القدرة المفعّلة) و1931 (الطاقة) و1932 (حقوق التحصيل)، التي جمعها الموقع غير الرسمي srad.energy. أما توقيت الأوامر (19:43 و20:02) وقطع التصدير إلى البرتغال فمأخوذان من خبر El Periódico de la Energía ولم يُتحقق منهما في e·sios.

2. المقادير المشتقة. المدة المكافئة = الطاقة المفعّلة ÷ القدرة. متوسط السعر الضمني = تكلفة التفعيل ÷ الطاقة المفعّلة. والمجاميع جمع بسيط. ولا ينشر المشغّل أيًّا من هذه القيم.

3. تقدير أجر الإتاحة. التكلفة ≈ القدرة المخصّصة × سعر الإتاحة × ساعات الإتاحة. للنصف الثاني من 2026: 1,775 MW × 42.62 €/MW/h × 2,174 h ≈ 164 M€. والساعات مستمدة من النافذة التي نشرتها Red Eléctrica (أيام العمل من 8:00 حتى منتصف الليل، 16 ساعة؛ وعطل نهاية الأسبوع والعطل الوطنية من 22:00 حتى 23:59، ساعتان): 129 يوم عمل و55 يومًا آخر بين 1 يوليو و31 ديسمبر. وللنصف الأول: 1,725 MW × 65 €/MW/h × 2,112 h ≈ 237 M€، بافتراض النافذة نفسها، التي لا يحددها بيان ذلك المزاد. ويفترض التقدير أن القدرة كلها تُؤجَر في كل ساعات النافذة؛ وقد تكون القيمة الفعلية أقل إذا وُجدت حالات عدم إتاحة أو غرامات. إنه مرتبة عدد، لا رقم محاسبي. وتشير تقديرات مستقلة نشرتها الصحافة الإسبانية إلى قيم من المرتبة نفسها: نحو 256 مليون € في النصف الأول و179 مليونًا في الثاني، ونحو 434 مليون € لمجموع 2026، و954 مليون € من الأجر الثابت المتراكم منذ 2022. ويعود الفرق عن تقديرات المؤلف أساسًا إلى عدد ساعات الإتاحة المفترض (مثلًا 2,358 ساعة في النصف الثاني، مقابل 2,174 ساعة).

4. الغروب (الشكل 3 والنص). حُسب بالخوارزمية الشمسية المبسّطة لـ NOAA لمدريد (40.42° N, 3.70° W)، وحُوّل إلى التوقيت الرسمي الإسباني (CET شتاءً، وCEST صيفًا). والدقة من دقيقة إلى دقيقتين. والقيمة ليوم 6 أكتوبر، 19:49، هي المستعملة في النص بعبارة «نحو الساعة 19:50».

5. الشكل 1. منحنى توضيحي بناه المؤلف، بطلب وإنتاج شمسي وإنتاج رياح اصطناعية (رياح ثابتة بنحو 3 GW). يفيد في إظهار شكل منحنى البطة ولا يعيد إنتاج البيانات الساعية ليوم 6 أكتوبر. والقيم المبيّنة فيه، مثل الارتفاع بنحو 18 GW في أربع ساعات، تخص المنحنى التوضيحي.

6. الشكل 2. مخطط نوعي لتسلسل الموارد المحشودة، يستند إلى الخبر وإلى بيانات e·sios. وترتيب الدرجات تفسيري.

7. عدّ التفعيلات. «الأمر» هو كل تعليمة تفعيل لكتلة واحدة؛ و«الحلقة» هي كل يوم فيه أمر واحد أو أكثر. وحتى 6 أكتوبر 2026 كان هناك أحد عشر أمرًا في ثماني حلقات.

عن هذه الترجمة. ترجمة للمقالة التي نشرها المؤلف على لينكدإن في 9 أكتوبر 2026؛ والنسخة البرتغالية الكاملة موجودة على هذا الموقع. وتُعرض الصور الأصلية التسع (الجداول 1 إلى 6 والأشكال 1 إلى 3) بنصوصها البرتغالية مع تعليق مترجم. وتبقى عناوين المصادر كما في الأصل؛ والروابط هي روابط الأصل.

النقاش على لينكدإن (بالبرتغالية)

تُكتب التعليقات على هذا النص في لينكدإن، حيث نُشرت المقالة باللغة البرتغالية. يمكنكم الكتابة بالعربية. وافقوا أو خالفوا أو أضيفوا بيانات: كل اعتراض مُعلَّل يلقى ردًّا.

Gaspar do Amaral · الأصل البرتغالي بتاريخ 9 أكتوبر 2026، منشور في هذا الموقع؛ صدرت الترجمة في 27 أكتوبر 2026 · الأشكال والجداول © Aprecisa.com · بالاستعانة بالذكاء الاصطناعي
