工程 · 能源 · 观点
八次警告
自 2018 年以来,官方供电安全报告说了什么——以及为什么欧洲的“尺子”给出了相反的结论
Gaspar do Amaral · 2026年10月13日
译自葡萄牙语原文。本译本发布于2026年10月27日。
本文在本站
2018 年,葡萄牙能源与地质总局 DGEG(Direção-Geral de Energia e Geologia)根据葡萄牙输电网运营商 REN(Redes Energéticas Nacionais)的研究,发布了一份报告,其中有一句话几乎无人注意。如果关闭锡尼什(Sines)和佩古(Pego)两座燃煤电厂以及塔帕达杜奥泰鲁(Tapada do Outeiro)燃气电厂,“可用于满足用电高峰的功率将在 2025 年不再充足”。燃煤电厂已于 2021 年关闭。塔帕达杜奥泰鲁靠一次又一次延期继续运行。而 2026 年 6 月发布的报告说,“断裂阶段”(estádio de rutura)就在今年到来。
在关于供电安全的技术讨论中,一个反复出现的情景是:连续五天没有风也没有太阳,缺口 2 GW。自然的反驳是:2 GW 只是一个假设。本文要说明,它不是。除了小幅变化,这正是葡萄牙官方报告四年来一再重复的数字。本文还要说明一件令人吃惊的事:由欧洲能源监管机构合作署(ACER)于 2026 年 4 月批准的欧洲评估,得出了相反的结论。在欧洲看来,葡萄牙不存在充裕度问题。
我读了 2018 至 2025 年共八版《Relatório de Monitorização da Segurança de Abastecimento do Sistema Elétrico Nacional》(RMSA-E,葡萄牙国家电力系统供电安全监测报告)、2025 年欧洲评估及其附件、ACER 的决定,以及葡萄牙能源监管机构 ERSE(Entidade Reguladora dos Serviços Energéticos)关于未供电能价值的报告。我还根据欧洲输电系统运营商联盟 ENTSO-E 发布的逐小时数据文件,计算了在欧洲模型中葡萄牙和西班牙何时、以何种方式会缺电。
说白了:衡量葡萄牙在最糟时刻是否有足够电力,有两把官方“尺子”。葡萄牙的尺子说已经不够了。欧洲的尺子说够。这个差别决定了国家能不能花钱让电厂留作备用。
本文用到的词
供电安全有一套自己的词汇。下面是本文用到的词,每个词都附上含义和一个帮助记忆的生活例子。
功率与电能。功率以瓦特计(kW、MW、GW),是某一瞬间的力量;电能以瓦时计(kWh、MWh、GWh),是一段时间里累积的量。
生活中的例子:功率是水龙头开得多大;电能是桶里留下多少水。一台 2 kW 的取暖器开半小时,用电 1 kWh。
装机容量。全国所有电厂最大功率的总和。
生活中的例子:就像一辆公交车的座位数:它说明能坐多少人,而不是有多少人会坐车。
可靠容量(固定容量)。扣除故障以及缺风、缺光、缺水之后,在最糟时刻能够指望的那部分容量。
生活中的例子:一支球队注册了 25 名球员,可到了比赛日,加上伤病和停赛,只能指望 15 人。冬天晚上八点的太阳能板,算作零。
用电高峰。全国用电最多的那个小时。在葡萄牙,是冬季寒冷日子的傍晚,约 10 GW。
生活中的例子:就像餐馆的晚饭时间:决定需要多少张桌子、多少个厨师的,是这个钟点,而不是全天的平均。
充裕度。即使有故障和坏天气,也有足够的手段满足高峰并留有余量。
生活中的例子:餐馆即使少了一个厨师,周六晚饭照样能开,就算“充裕”。
高峰覆盖指数(ICP)。可用功率除以高峰负荷,概率为 95% 或 99%。低于 1,就不够。
生活中的例子:一百把椅子坐 110 位客人,得 0.91:有十个人站着。
失负荷期望(LOLE)。平均每年有多少小时,现有手段满足不了用电和备用的需要。
生活中的例子:平均每年有多少个晚上,餐馆因为桌子不够而要把客人拒之门外。
未供电能(EENS)。这些小时里缺少的电能数量。
生活中的例子:不是有多少个晚上拒绝了客人,而是有多少份晚饭没能端上桌。
可靠性标准。国家每年能接受的最多缺电小时数。在葡萄牙,自 2025 年起为 1.46 小时。
生活中的例子:就像学校规定的最多缺课次数,超过就留级。
压力测试。按系统现有的样子模拟,不计入任何尚未开工的东西。
生活中的例子:就像暴风雨来之前看看储物柜,问一句:如果什么都不再买,能撑到什么时候?
互联线路。把葡萄牙电网和西班牙电网连起来的线路。
生活中的例子:就像通往邻居家的门:只有那天邻居有东西可借时,它才帮得上忙。
调节备用(mFRR)。留着在几分钟内顶上去、以防出故障的功率。自 2022 年起,其中一部分通过拍卖向大用户购买,他们同意减少用电。
生活中的例子:就像消防站里值班的消防员:即使哪天没有火灾,也领工资在那里待命。
可中断负荷与甩负荷。可中断负荷是与大用户事先约定并付费的减少用电。甩负荷是分区停电,以保住电网的其余部分。
生活中的例子:一艘进水的船舶,先把事先约定好的货物抛进海里;还不够,就封闭一些舱室。
失负荷价值(VoLL)。每缺 1 MWh 电,对用户来说值多少钱。在葡萄牙为 12,433 €/MWh:每 kWh 约 12 欧元,而电费账单上每 kWh 只付约 0.23 欧元。
生活中的例子:冰箱用的一度电只值几分钱;一次停电坏掉的食物值钱得多。
维持容量的成本(CONE)。每年让 1 kW 备用随时可以运行,需要花多少钱。
生活中的例子:就像汽车保险的年费:出不出事故都要交。
纯电能市场。电厂只靠卖出的电能拿钱。
生活中的例子:就像一辆只按趟收钱的出租车。专为除夕夜准备的备用出租车,一年里其余时间都会停着没有收入,没人愿意买。
容量机制。按兆瓦、按年为“随时可用”付钱,换取电网需要时随时到位的义务。
生活中的例子:就像付给紧急维修水管工的月费:每月都付,好让他在周日深夜水管爆裂时来接活。
一、国家的尺子
RMSA-E 由 DGEG 发布,并纳入 REN 的分析作为附件。它逐小时模拟电力系统,采用 40 种不同的水文情况、发电机组的随机故障,以及多种用电和装机情景。它用两个指标衡量供电安全。第一个是概率性高峰覆盖指数(ICP):可用功率与用电高峰之比,概率为 95% 或 99%;低于 1,高峰就没有被覆盖。第二个是失负荷期望(LOLE,loss of load expectation):平均每年有多少小时,可用手段满足不了用电和备用的需要。
每一版都包括一个“压力测试”:系统现有的样子,加上正在建设或在年底前开工的项目,不计入任何其他项目。这是能提出的最简单、也最严厉的问题:如果什么都不再建,系统到什么时候就不够用了?
到 2024 年版为止,国家标准是每年 5 小时的失负荷期望。2025 年,葡萄牙采用了欧洲可靠性标准,由 ERSE 按照 ACER 的方法计算:每年 1.46 小时。可容忍的缺电小时上限从每年 5 小时降到 1.46 小时,不到原来的三分之一。
说白了:压力测试就是暴风雨前问储物柜的那个问题:如果什么都不再买,能撑到什么时候?而新标准很严格:平均每年停电不到一个半小时——比一场足球赛还短。
二、八次警告

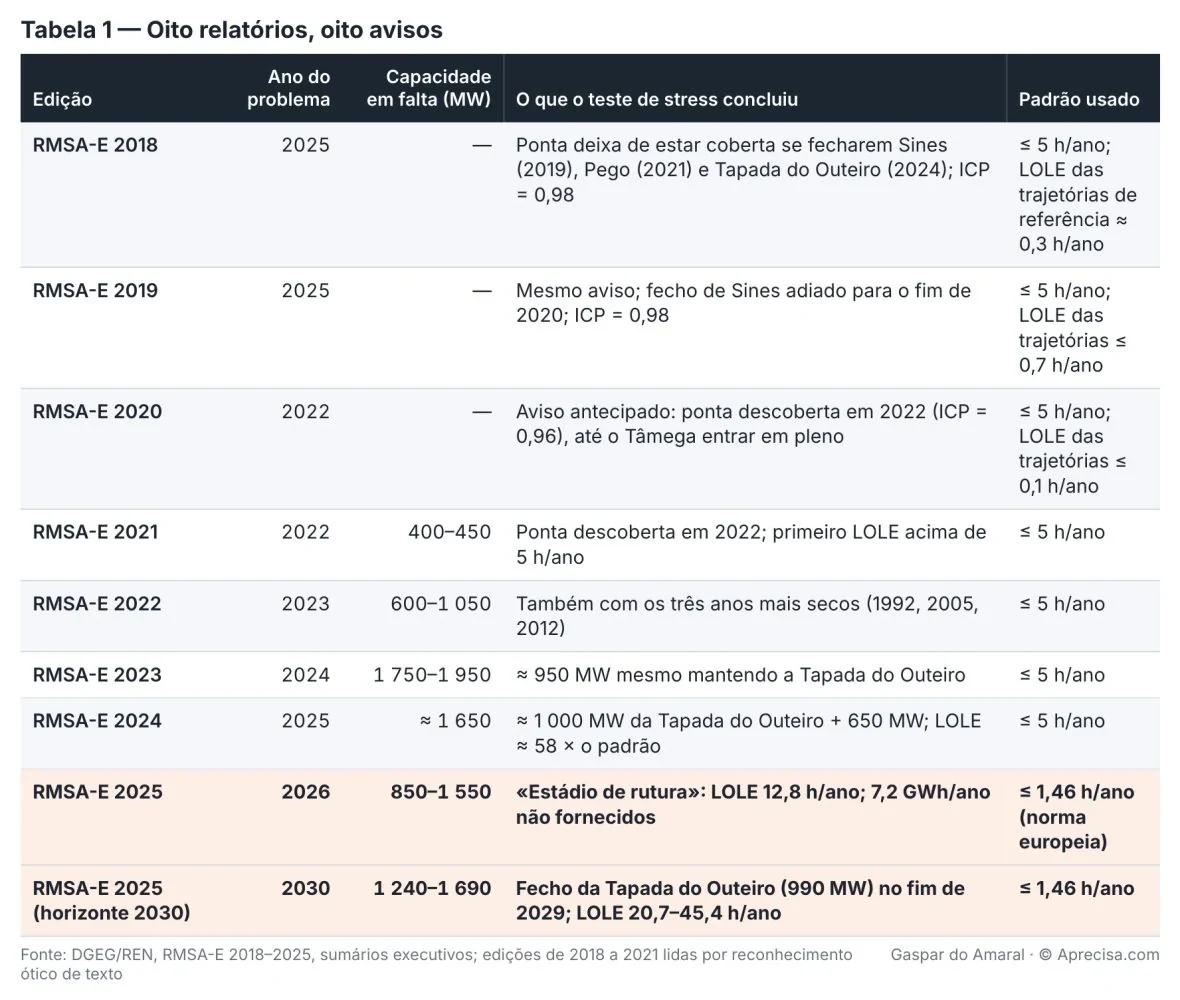

表 1 汇总了每一版压力测试的核心结论。

从上往下读,这张表讲了一个故事。在前三版中,参考路径给出的失负荷几乎为零,每年不到一小时,但压力测试已经在警告:没有燃煤电厂,没有塔帕达杜奥泰鲁,高峰将不再被覆盖。2020 年,出问题的年份从 2025 年提前到 2022 年。从 2021 年起,报告开始量化缺少的容量:400 至 450 MW,然后 600 至 1,050,然后 1,750 至 1,950,然后约 1,650。2025 年,按照新标准,2026 年的缺口在 850 到 1,550 MW 之间,2030 年的缺口在 1,240 到 1,690 MW 之间。

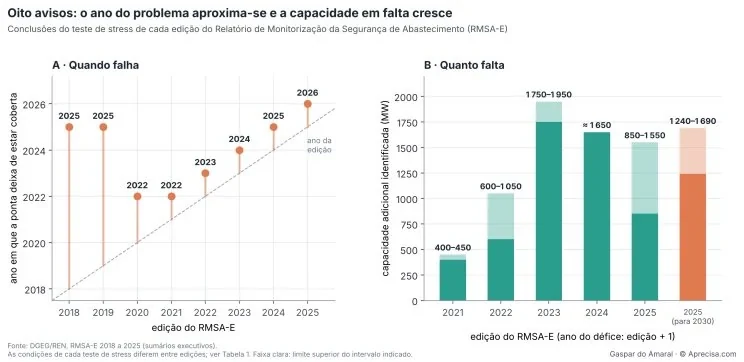

图 1 用两幅图概括了这张表。左边,每个点标出按每一版的说法高峰不再被覆盖的年份;虚线是该版本身的年份。点和线之间的距离就是预警时间:2018 年是七年,从 2021 年起只有一年。右边,柱子表示每一版认为需要的新增容量;浅色部分为所给区间的上限。这幅图只有一种读法:自 2021 年以来,每份报告都在为下一年发出警告,而缺口在 1,000 到 2,000 MW 的量级。不应把这个序列当作统计序列来读。压力测试的条件每版都在变(计入哪些电厂、互联线路、水文、标准),表中都有记录。
塔帕达杜奥泰鲁是一座 990 MW 的燃气联合循环电厂,是反复出现的那块拼图。2023 年版的结论是:即使在其购电合同到期后继续保留它,仍缺约 950 MW。2024 年版把它算进去,仍要求再增加 650 MW。2025 年版假设它运行到 2026 年 12 月 31 日——这是葡萄牙环境与能源部(Ministério do Ambiente e Energia)为又一次延期定下的期限——即便如此,系统仍处于断裂状态。
说白了:这就像汽车仪表盘上的油量警示灯。2018 年它亮起来,提醒还有七年。自 2021 年起,它每年都亮,说问题就在明年。缺的是一到两座塔帕达杜奥泰鲁那么大的电厂的功率。
三、2026:断裂阶段
RMSA-E 2025 于 2026 年 6 月 5 日发布,展望期为 2026–2040 年。2026 年的压力测试给出的失负荷期望为每年 12.8 小时,未供电能为每年 7.2 GWh。这几乎是标准的九倍。
为了弥补缺口,REN 研究了手动激活频率恢复备用(mFRR)的容量需求——如今这种备用包括工业可中断负荷——并假设与西班牙的互联容量只有 10% 可用。结论是需要 850 至 1,550 MW 有保障的新增容量。第 7 次 mFRR 容量拍卖已经举行。根据 DGEG 发布的勘误,拍卖的容量中有一部分没有成交。REN 对欧洲评估的意见补充了一个数据:这类产品最近的拍卖,最多只成交了约 400 MW,“尽管系统的需要要大得多”。
如果缺口真的出现,报告规定了三项措施,按此顺序:请求西班牙运营商启动援助方案;减少签有可中断合同的工业用户的用电;如果这些用户不履约,就按照各电网运营商之间的协议,切除非优先负荷。最后一项措施,用大白话说,就是给一部分用户断电。
说白了:想象一部电梯,检验规定它每年停运不得超过一个半小时,而按制造商自己的计算,它将停运近十三个小时。如果缺口来了,计划就像一栋停水的楼:先向邻居求助,再请用水最多的人关上水龙头,最后给几层楼停水。
2026 年 6 月 15 日,即报告发布十天后,葡萄牙政府宣布正在筹备一项容量机制,向发电、储能和需求管理开放,并开始向欧盟委员会进行预先通报。
四、2030 年及以后
对于此后的年份,报告分析了两条路径:保守路径和雄心路径,后者与葡萄牙《国家能源与气候计划》(PNEC,Plano Nacional de Energia e Clima)一致。即使互联线路全部可用,所分析的每一年失负荷期望都高于标准。

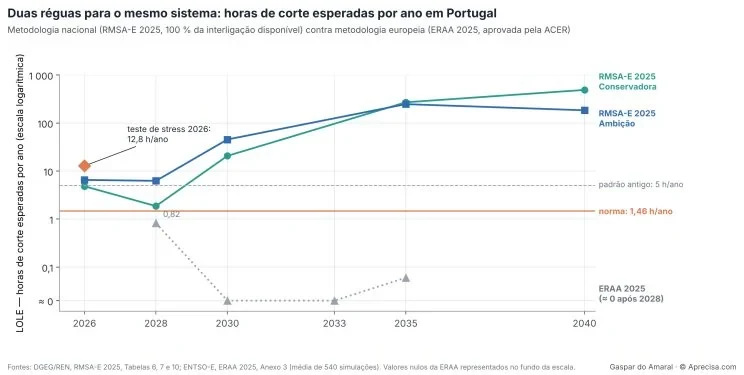

图 2 以对数刻度显示两种官方方法下每年预计的停电小时数。绿线和蓝线是 RMSA-E 2025 的两条路径,互联线路 100% 可用;菱形是 2026 年的压力测试。橙线是 1.46 小时/年的标准;虚线是 5 小时/年的旧标准。灰色点线是欧洲评估。2028 到 2030 年间,两把尺子相差一千倍以上:国家的升到每年 20 到 45 小时,欧洲的降到几乎为零。这幅图没有说哪把尺子是对的。它说的是:两把不可能都对。
据报告,从 2028 到 2030 年的跃升有两个原因:塔帕达杜奥泰鲁在 2029 年底关闭,以及用电增长。如果互联线路只有 10% 可用,2030 年的失负荷期望在保守路径下升至每年约 58 小时,在雄心路径下升至 198 小时。到 2035 和 2040 年,在所有路径下都超过每年 180 小时,推动因素是电解槽、数据中心和大工业的用电。而如果所有燃气联合循环电厂在 2030 年关闭,失负荷将超过每年 500 小时:“在多个模拟小时、多个气候年份里,系统相对于用电高峰处于亏缺状态”。报告本身的结论是,必须把这些电厂保留为可靠功率。
报告还有一个几乎没人谈论的结论。《国家能源与气候计划》(PNEC)承诺,到 2030 年,葡萄牙消费电力的 93% 来自可再生能源。在所研究的路径中,没有一条能让国家达到这个目标:根据走哪条路,停在 92%、86% 或 57%。报告的两个结论——缺少可靠容量,以及达不到可再生能源目标——并不矛盾,而是互为解释。太阳和风在一年里发电很多,但并不是每个小时都在。它们缺席的那些小时,电必须来自燃气、水力或西班牙。正是这些小时让供电安全面临风险,也正是这些小时让目标落空。
说白了:就像一个学生保证考试考 93 分,而按老师自己的计算,他最好考 92,最差考 57。这个承诺不是不可能,但所研究的路没有一条能到达。

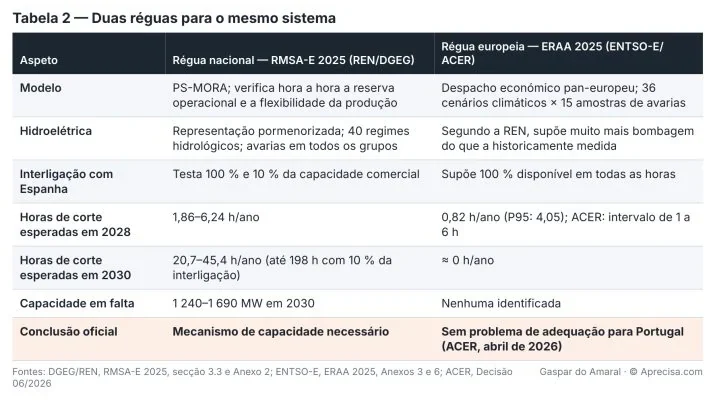

说白了:想象两台秤称同一个人:一台显示 70 公斤,另一台显示 70 克。不必知道哪台对,也能看出其中一台错得离谱。从 2028 年起,两把官方尺子就这样分开,相差一千多倍。欧洲的秤称得轻,因为它假定邻居总在家、随时可借;国家的秤称得重,因为它预测了一种尚未到来的用电。在决定为保险付多少钱之前,国家必须知道自己信哪台秤。
五、欧洲的尺子说的是另一回事
自 2019 年起,欧盟电力内部市场条例(第 (EU) 2019/943 号条例)要求欧洲各电网运营商的联合会 ENTSO-E 每年进行一次欧洲资源充裕度评估(ERAA)。ACER 批准或修改它。2025 年版于 2026 年 4 月经第 06/2026 号决定修改后批准。对葡萄牙,它给出 2028 年每年 0.82 小时的失负荷期望,2030、2033 和 2035 年几乎为零。ACER 指出,对于 2028 年,模型两个变体之间的区间是 1 到 6 小时,而标准为 1.46;它恰恰拒绝把结果以区间形式呈现,因为那样给不出清晰的信号。
其后果首先是法律上的,然后才是技术上的。成员国只有在欧洲评估或国家评估识别出充裕度问题时,才能设立容量机制。既然欧洲评估没有识别出问题,RMSA-E 2025 就按欧洲方法作了调整,以便作为国家评估来为该机制提供依据。报告本身说,正是这次调整推迟了它的发布。

两把尺子为什么不一致?REN 在欧洲评估所附的各国意见中作了书面解释。主要原因有两个。第一,欧洲模型假定现有电站的抽水蓄能远多于历史实测。第二,它假定与西班牙的互联容量 100% 始终可用于商业交换,而实际运行中并非如此。REN 还说,欧洲评估对葡萄牙采用了每年 3 小时的平均标准,因为该国当时尚未按照批准的方法公布标准;它还估计需求响应潜力为 855 MW,而葡萄牙的拍卖从未超过约 400 MW。
国家尺子也有报告本身承认的局限。在按欧洲方法调整的版本中,欧洲评估的 36 个气候年份只模拟了六个。而且结果取决于高耗电用户强劲增长的需求情景,这种增长还有待证实。
不过,两把尺子在一点上是一致的,而这一点最重要。ERAA 自身的经济可行性评估得出结论:葡萄牙相当一部分燃气联合循环电厂在纯电能市场中不赚钱:2028 年,视方法不同,现有 3,829 MW 中将有 1,770 到 3,060 MW 退役。REN 由此得出结论:可能需要一个按容量付费的机制。两把尺子对今天是否缺容量意见不一。它们都同意:现有的可靠容量养不活自己。
说白了:欧洲的尺子假定邻居总在家、随时可借,抽水蓄能的水库总是满的。葡萄牙的尺子知道,在糟糕的那天,邻居可能也一无所有,水库只有半满。在一点上它们一致:燃气电厂就像消防车——没人按它跑的公里数付钱,付钱是为了让它随时待命。
六、在欧洲模型里,何时缺电

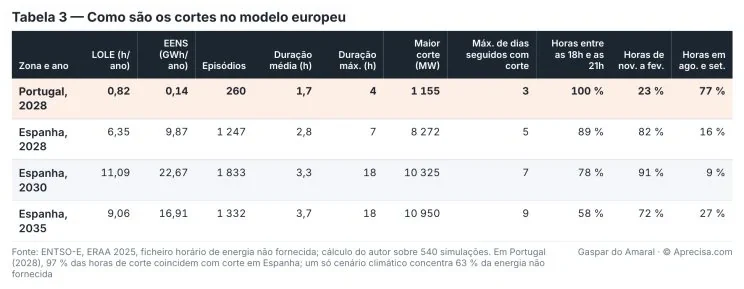

ENTSO-E 发布了一个文件,列出每个区域、540 次模拟(36 种气候情景 × 15 组故障样本)中每一次逐小时的未供电能。我对葡萄牙和西班牙作了分析。结果见表 3 和图 3。

表 3 概括了停电事件。在葡萄牙,停电事件平均持续 1.7 小时,从不超过 4 小时;最大一次停电约 1,150 MW。在葡萄牙 97% 的停电小时里,西班牙也在停电,这证实了当缺口是整个伊比利亚的时候,互联线路救不了急。单一气候情景就集中了葡萄牙 63% 的未供电能:失负荷期望是许多平安无事的年份和少数糟糕年份的平均值。在西班牙,事件可连续长达 18 小时,而在同一次模拟中,最多有连续 9 天出现某种停电。

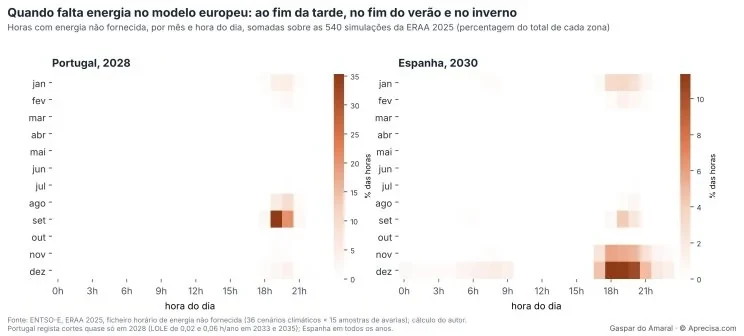

图 3 显示有未供电能的小时出现在哪个月、一天中的哪个钟点,以占各区域总数的百分比表示。左边是葡萄牙 2028 年,这是欧洲模型中唯一有明显停电的一年;右边是西班牙 2030 年。在葡萄牙,所有停电小时都落在 18 点到 21 点之间,其中四分之三在 8 月和 9 月:一天的尽头,太阳落山的时候,旱季的末尾,水库水位最低的时候。在西班牙,大部分停电出现在 11 月到 1 月的傍晚,12 月还有一段延伸到凌晨。这幅图说明,欧洲模型在伊比利亚半岛看到的风险,不是整整一周没有风,而是日落那一个钟点,在接连几天里反复出现。
数字证实了这一点。在葡萄牙,停电事件平均持续 1.7 小时,从不超过 4 小时;最大一次停电约 1,150 MW。在葡萄牙 97% 的停电小时里,西班牙也在停电,这证实了当缺口是整个伊比利亚的时候,互联线路救不了急。单一气候情景就集中了葡萄牙 63% 的未供电能:失负荷期望是许多平安无事的年份和少数糟糕年份的平均值。在西班牙,事件可连续长达 18 小时,而在同一次模拟中,最多有连续 9 天出现某种停电。
这就要求对那个情景的通常解读作些修正。对于欧洲模型发现的停电(傍晚两到四小时),两到四小时的电池是合适的答案,前提是能在一个傍晚和下一个傍晚之间充好电。对于连续五天不间断的亏缺,需要储存的电能数量会让电池成为非常昂贵的方案。但这不是欧洲模型中停电的模式。模式是一连串难熬的傍晚。于是问题变成:在风少、阳光少的冬日,中午有没有电能可以在下一个高峰前给储能充电?而国家的尺子——它对水电和运行备用刻画得更细——说的恰恰是:可能没有。
说白了:在欧洲模型里,缺电不是黑暗的一整周,而是一天结束时两三个小时的紧张:太阳落山了,用电还很高。对付这个,电池很合适:就像白天充电、能撑过一夜的手机。麻烦在于接连好几天阴天无风:如果白天没有多余的电来充,到傍晚电池已经空了。
七、不停电值多少钱
每年 1.46 小时的标准不是随意定的。它来自 ERSE 在两家咨询公司协助下于 2025 年 12 月发布的计算。第一步是通过调查估算一次中断给用户造成多少损失:失负荷价值(VoLL)对居民用户为 3,442 €/MWh,对非居民用户为 16,105 €/MWh,葡萄牙本土的加权平均为 12,433 €/MWh。作为对比,西班牙算出的数值为 22,879 €/MWh。第二步是估算让每种备用技术的每 kW 保持可用的年成本,即所谓 CONE(cost of new entry,新进入成本)。第三步是两者相除:结果就是每年停电达到多少小时以后,多付钱买备用就划算了。

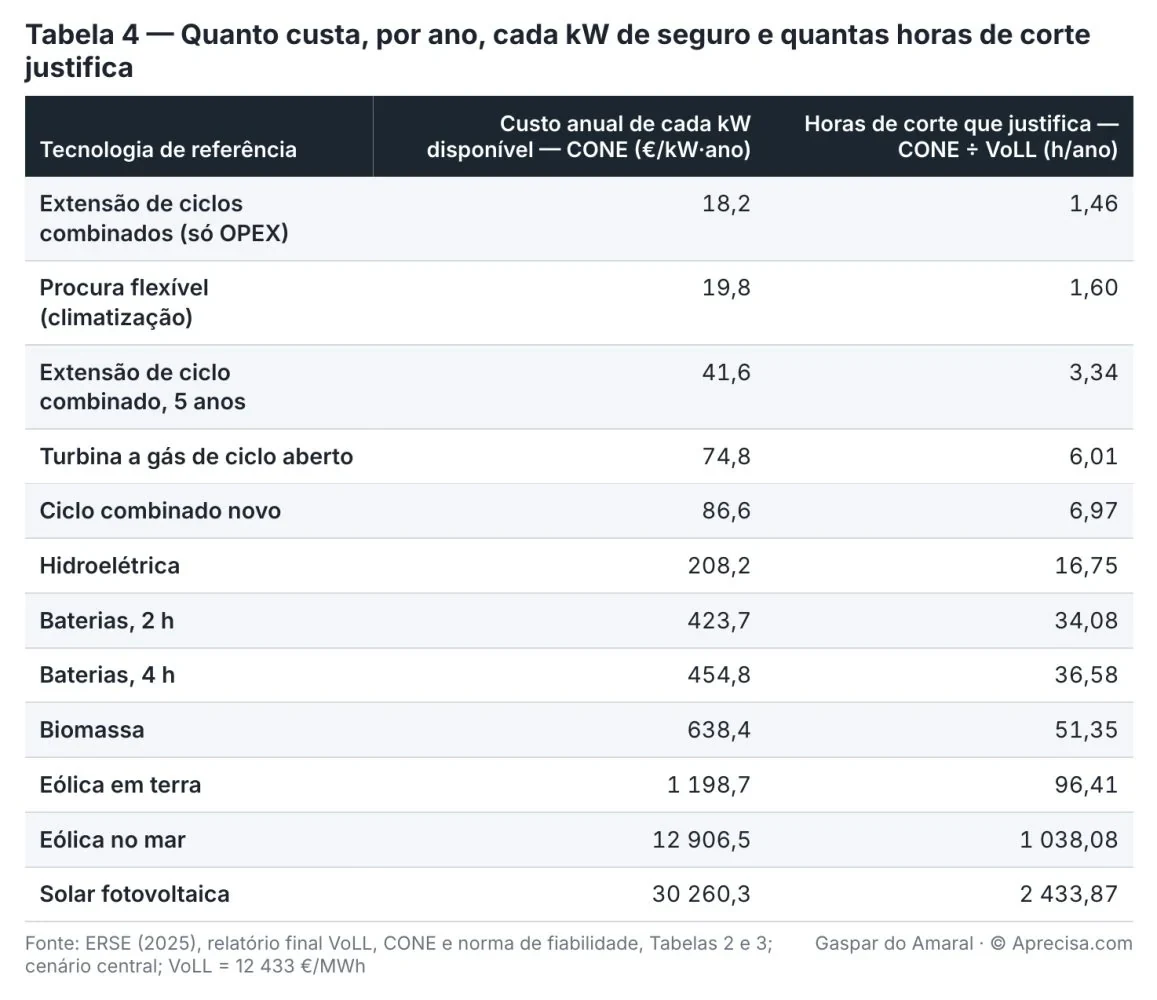

表 3 实际上是一张保险价目表。保留已有的联合循环电厂,只付其运营费用,每年每 kW 18.2 欧元,正是这项技术定下了每年 1.46 小时的标准。新建开式循环燃气轮机每年每 kW 74.8 欧元。四小时电池每年每 kW 454.8 欧元,贵六倍。这些是监管机构的数字,不是利益相关方的估计。
读这张表要注意两点。非居民用户的数值基于 246 份有效访谈,而且没有逐个行业加权,ERSE 自己也指出了这一点;12,433 €/MWh 是带误差范围的估计。另外,所考虑的灵活需求潜力——约 0.7 GW 空调——只能把用电挪动几个小时,并不等于让工业停产好几天。
说白了:这就是决定要不要给餐馆买一台发电机的人算的账:每停电一小时损失多少,对比每年让发电机随时可用要花多少。对一个家庭,每缺一度电约值 3.4 欧元;对一家企业,约 16 欧元。而最便宜的保险就是已有的那份:保留一座燃气电厂,每年每 kW 18.2 欧元;一块新电池贵 25 倍。
八、容量:花钱让它随时待命
在纯电能市场中,每座电厂按卖出的每 MWh 拿钱。一座每年只在几十个小时里被需要的电厂,靠这些小时既收不回投资,也付不起维护。经济学家称之为“缺失的钱”(missing money)问题。理论上,稀缺时段的极高电价可以补上差额;实际上,这些价格有上限,在政治上也难以接受。结果就写在欧洲评估里:葡萄牙 3,829 MW 联合循环电厂中,有 1,770 到 3,060 MW 在 2028 年不赚钱,将会关闭。
说白了:没有人会让一辆出租车停一整年,只为等除夕那一夜。如果城市那天晚上需要这些出租车,就得付钱让它们待命——否则就接受那晚没有出租车。
容量机制除了付电能的钱,还为“可用”付钱:每兆瓦每年一笔钱,换取在电网运营商要求时随时到位的义务,做不到的要受罚。购买的数量由可靠性标准决定;价格通常通过拍卖产生。每种技术按其可靠容量计算:乘以一个折减系数,反映它在关键小时平均能贡献多少。燃气电厂几乎全额计算;两小时电池部分计算;风电和太阳能计算得很少。
说白了:就像付给紧急维修水管工的月费:每月都付,好让他周日深夜来接活;他不来,就失去这笔月费。而且每人按自己能保证的部分拿钱:只有一半时候会来的水管工,只拿一半。
主要有三种形式。在集中式市场中,电网运营商提前数年通过拍卖购买容量;这是英国、意大利、比利时、波兰、爱尔兰以及现在西班牙的模式。在分散式义务中,每个售电商必须购买足以覆盖其用户高峰的证书;这是法国的模式。在战略储备中,一些电厂退出市场,只在紧急情况下被调用;这是德国、瑞典和芬兰的模式。表 5 对这些情况作了比较。

欧洲的规则很严。第 (EU) 2019/943 号条例只允许在充裕度评估识别出问题时设立容量机制,要求有可靠性标准,必须向所有技术——发电、储能和需求——开放,规定每 kWh 550 g CO₂ 的排放上限(这把燃煤电厂排除在外),并允许其他国家的容量参与。每个机制都属于国家援助,需要欧盟委员会批准。

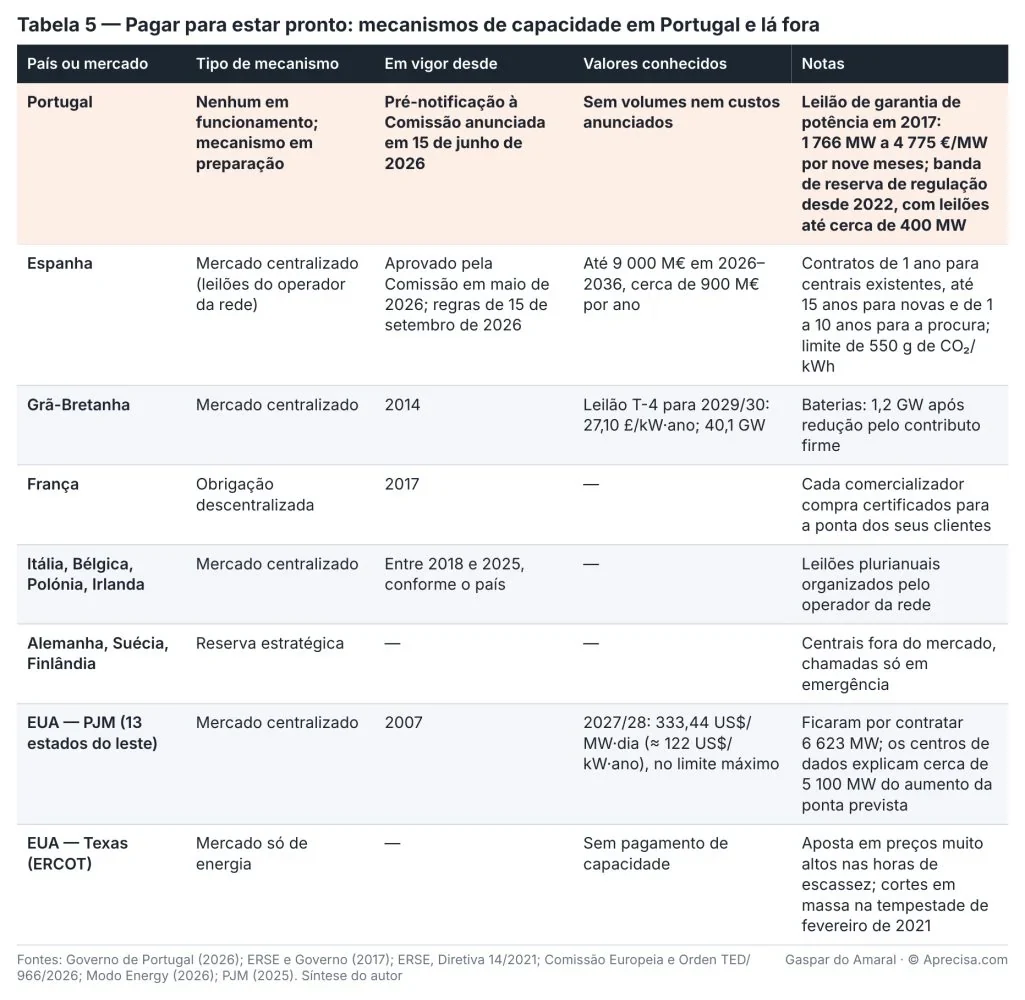

在葡萄牙,这段历史短而断断续续。直到 2017 年,电厂领取以行政方式确定的功率保障激励。那一年,一次拍卖以每 MW 4,775 欧元的价格为最后三个季度授予了 1,766 MW,成本不到 570 万欧元,而旧制度下约为 1,290 万欧元;这没有成为永久机制。2022 年,可中断负荷服务被一个向大用户开放的调节备用容量市场取代,其拍卖从未超过约 400 MW。2026 年 6 月 15 日,政府宣布筹备一项竞争性容量机制,向发电、储能和需求管理开放,并开始向委员会预先通报。没有公布规模、成本和日期。
在西班牙,这条路已经走完了。委员会于 2026 年 5 月批准了一项 2026–2036 年最多 90 亿欧元的机制,每年约 9 亿欧元。9 月 15 日的部令 Orden TED/966/2026 规定了规则:最多提前五年的主拍卖、年度调整拍卖和过渡拍卖;现有电厂合同一年,新电厂最长十五年,需求侧一至十年;未履约将失去付款并加罚 20%,三次测试不合格即被排除。折减系数、资金来源和首次拍卖日期仍有待确定。
在欧洲以外,两个极端都在美国。在美国最大的电力市场 PJM,2027/28 年的拍卖以最高价成交,每 MW 每天 333.44 美元,约合每 kW 每年 122 美元,即便如此仍有 6,623 MW 未能签约;预计高峰的增长几乎全部来自数据中心。在得克萨斯,市场是纯电能市场,依赖稀缺时段的极高电价;2021 年 2 月,一场冬季风暴让数百万人停电数日。
葡萄牙有三点与众不同。第一是法律上的:欧洲评估没有识别出该国的充裕度问题,必须调整国家评估才能为机制提供依据。第二是规模:缺口在 2026 年为 850 到 1,550 MW,相当于一两座电厂,而市场上可能的竞争者很少,这使拍卖的竞争性较弱。第三是邻居:西班牙在为容量付钱,葡萄牙还没有,于是伊比利亚半岛的可靠容量在边界一侧有买家,在另一侧没有;而西班牙的机制计划日后向互联国家开放参与。
说白了:西班牙已经在给水管工付月费;葡萄牙还在犹豫。如果水管工住在边境上,周日深夜他会先去付他钱的那一家。
九、还有待测量的东西
两把尺子都是模型,不是测量。下一步是把它们和实际发生的情况对照:查阅过去十年风电、太阳能和水电发电、用电以及与西班牙交换的真实逐小时序列,数一数有多少次傍晚或整周的余量降到最低,持续了多久,由谁顶上。数据是公开的,在 ENTSO-E 的透明度平台上。我在《As piores semanas que já tivemos》(《我们经历过的最糟糕的几周》)一文中做过这种统计:十二年的逐小时数据里,有 20 次持续四天或更久的无风期,而撑住局面的越来越是西班牙——进口超过 3 GW 的小时数,从 2015 年的 1 小时增加到 2026 年的 1,562 小时。这恰恰是欧洲尺子所依赖、而数据显示并无保障的那个假设。还需要只针对傍晚高峰时段做同样的统计。
还有三个问题,这些文件没有回答。第一,自燃煤电厂关闭以来,系统已经经历过多少个余量偏低但没有停电的小时。第二,如果可中断负荷必须持续几天而不是几小时,代价是多少。第三,在容量机制送到布鲁塞尔之前,两把尺子如何调和——在那里,欧洲的尺子分量很重。
说白了:模型是天气预报。实测数据是温度计。在决定为保险付多少钱之前,最好先去看看过去十年温度计显示了什么。
如何知道该信哪台秤:六个步骤
- 1. 称一公斤已知的东西。让两把尺子去“预测”已经过去的十二年,看哪一把能认出真实发生过的紧张日子,例如 2021 年 1 月 12 日的傍晚,或 2022 年 10 月干旱加无风的那段时间。
- 2. 在两台秤之间交换零件。用真实的互联容量、历史抽水蓄能和 400 MW 的需求响应运行欧洲模型,每次只换一个假设;再用 36 个气候年份运行国家模型,看是哪一个因素造成了差别。
- 3. 测量邻居。由 REN 和西班牙电网公司 REE 联合评估,逐小时测量在寒冷无风的傍晚,西班牙能提供的进口容量和它自己的余量。
- 4. 数已报名的,不数已宣布的。只用已批准的接入申请和已签署的合同来预测新增用电,就像按已报名的学生来规划学校食堂。
- 5. 把秤打开。公布两个模型的数据和假设,并在机制送到布鲁塞尔之前请独立机构审查。
- 6. 在此期间,先决定哪些纠正成本低。保留现有联合循环电厂,每年每 kW 18.2 欧元;现有电厂签一年期合同;长期合同只给新容量,而且只在两把尺子调和之后;分批购买。
在买一份昂贵的保险之前,先在两台秤上称一公斤已知的东西,再拿着数字问邻居:最糟的那个周日深夜他在不在家。在那之前,先保住手里那份便宜的保险。
结论
自 2018 年以来,葡萄牙官方报告一直在警告:没有新的可靠容量,用电高峰将不再被覆盖。出问题的年份一再提前,缺口从 400 MW 增长到约 1,700 MW。2026 年 6 月,报告宣布当年即进入“断裂阶段”,政府宣布了一项容量机制。经 ACER 批准的欧洲评估说没有问题,REN 解释了原因:它假定的抽水蓄能多于实际,而且互联线路始终可用。
两把尺子在根本上是一致的。现有的燃气电厂是最便宜的备用,而光靠市场养不活它们。在其余方面它们意见不一,而我们要付多少钱,恰恰在“其余方面”决定。最糟糕的一周已不再是假设:它是八份官方报告的结论。还不知道的是,我们将靠花钱等待的电厂渡过它,还是靠一份甩负荷协议。
一句话。八年来,官方报告一直警告葡萄牙将需要 1 到 2 GW 的可靠备用;欧洲的尺子说不需要,而在一年中最糟的那个傍晚由谁来付电费,正取决于这个分歧。
Gaspar do Amaral
文字、表格、图和计算均出自作者,在资料检索、报告数据提取和核对中借助人工智能。© Aprecisa.com
方法说明
国家报告。我阅读了 DGEG 发布的 2018 至 2025 年八版 RMSA-E 的执行摘要和供电安全分析章节。2018 至 2021 年版是扫描件;我通过光学字符识别提取文字,并对照页面图像核对了每一个引用的数值。2022 至 2025 年版的文字是直接提取的。对于 RMSA-E 2025,我使用了 DGEG 发布的勘误,它更正了第 11、42 和 75 页关于第 7 次 mFRR 容量拍卖结果的内容。表 1 和图 1 中的数值是每一版压力测试的数值;某版给出区间时,我照录区间;给出多种条件时(例如有无塔帕达杜奥泰鲁),我记录主要条件并提及另一种。
欧洲评估。ERAA 2025 中葡萄牙的失负荷期望数值(2028 年平均 0.82 小时/年,第 95 百分位为 4.05 小时/年;2030、2033 和 2035 年分别为 0.00、0.02 和 0.06 小时/年)取自附件 3,为区域间分摊停电之后的数值。2028 年 1 到 6 小时/年的区间是 ACER 在第 06/2026 号决定中提到的。REN 的意见见附件 6。
逐小时文件。文件 ERAA_2025_HourlyENSData 针对每个目标年份(2028、2030、2033、2035)、每个气候情景(1 至 36)、每组故障样本(1 至 15)和每个区域,列出有未供电能的小时及其 MWh 数值。我的计算方法是:失负荷期望 = 有停电的小时数 ÷ 540;未供电能期望 = MWh 总和 ÷ 540(数值与附件 3 一致);一次事件 = 同一次模拟中连续有停电的若干小时;连续最多天数 = 同一次模拟中至少有一小时停电的连续日历天数的最大值;同时性 = 葡萄牙停电小时中,在同一次模拟、同一小时西班牙也停电的比例。图 3 中按月份和钟点的分布统计的是有停电的小时数,而不是电能。
失负荷价值与 CONE。表 3 中的数值取自 ERSE 2025 年 12 月最终报告的中心情景(表 1 至 3)。按照 ACER 的方法,每种技术对应的停电小时数等于 CONE 除以 VoLL:例如,18.2 €/kW·年 ÷ 12,433 €/MWh × 1,000 = 1.46 小时/年。
局限。本文所有数字都是官方模型的结果,而不是对实际发生情况的测量。压力测试的条件每版都在变化,因此图 1 中的序列显示的是警告的演变,而不是一个同质的序列。我没有分析每一版的需求情景,也没有分析完整的技术附件;所引用的结论是报告本身着重指出的结论。
关于本译文。本文译自作者于 2026 年 10 月 13 日在领英(LinkedIn)发表的文章;葡萄牙语全文见本网站。五张表和三幅图是原始图片,图中文字为葡萄牙语,并附中文说明,给出标题、内容和资料来源;原文重复了表 3,译文照原文读者所见呈现。原封面换成了中文封面。正文中引用的表号与原文一致。术语表中最后一个生活例子在原文中显示为标题,这里与其他例子放在同样的方框中。“尺子”(régua)是作者对两种测量方法的比喻。葡萄牙机构和报告的名称首次出现时保留葡萄牙语原名并附说明。资料来源的标题保留原文语言,只翻译注释。
参考资料
- DGEG, Monitorização da Segurança de Abastecimento — [A. 国家供电安全报告(DGEG/REN)] 收录所有各版的网页。
- RMSA-E 2025 (2026–2040) — 2026 年 6 月 5 日发布——2026 年进入断裂阶段,12.8 小时/年;2030 年需要 1,240–1,690 MW;勘误(葡萄牙语原文)。
- RMSA-E 2024 (2025–2040) — 2025 年 2 月 18 日——2025 年约 1,650 MW。
- RMSA-E 2023 (2024–2040) — 2023 年 12 月 22 日——2024 年 1,750–1,950 MW。
- RMSA-E 2022 (2023–2040) — 2022 年 10 月 25 日——2023 年 600–1,050 MW。
- RMSA-E 2021 (2022–2040) — 2022 年 400–450 MW。
- RMSA-E 2020 (2021–2040) — 2022 年高峰未被覆盖(ICP = 0.96)。
- RMSA-E 2019 (2020–2040) — 2025 年高峰未被覆盖(ICP = 0.98)。
- RMSA-E 2018 (2019–2040) — 2025 年高峰未被覆盖(ICP = 0.98)。
- ENTSO-E, ERAA 2025 — Reports & Results — [B. 欧洲评估] 执行报告、附件 1 至 7 以及未供电能逐小时文件。
- ACER, Decisão 06/2026 sobre a ERAA 2025 — 修改后批准;葡萄牙 2028 年区间为 1 到 6 小时/年。
- ERSE, Segurança de Abastecimento — [C. 可靠性标准与失负荷价值] 2025 年 12 月最终报告:VoLL 为 12,433 €/MWh,各技术的 CONE,标准为 1.46 小时/年。
- ACER, Decisão 23/2020 — VoLL、CONE 和可靠性标准的计算方法。
- Governo de Portugal (15 de junho de 2026), Governo prepara mecanismo de capacidade — [D. 政策决定] 向欧盟委员会预先通报;750 MVA 电池拍卖。
- Governo de Portugal (2026), Governo prepara mecanismo de capacidade… — [E. 容量机制] 2026 年 6 月 15 日:竞争性机制,向发电、储能和需求开放;开始预先通报。
- Governo de Portugal (2017), Primeiro leilão de garantia de potência — 1,766 MW,每 MW 4,775 欧元;成本最多 568 万欧元,旧制度下为 1,290 万欧元。
- ERSE (2021), ERSE aprova diretiva que cria mercado de banda de reserva de regulação — 第 14/2021 号指令;自 2022 年 1 月 1 日起取代可中断负荷服务。
- Energy-Storage.news (2026), EU approves Spain's €9 billion capacity market — 十年,每年约 9 亿欧元;发电、需求和储能。
- DLA Piper (2026), Spain launches its new capacity market — Orden TED/966/2026:拍卖类型、期限、罚则、550 g CO₂/kWh 的上限。
- Modo Energy (2026), leilão T-4 da Grã-Bretanha para 2029/30 — 27.10 英镑/kW·年;40.1 GW。
- PJM (2025), PJM Auction Procures 134,479 MW of Generation Resources — 2027/28:333.44 美元/MW·天,处于上限;6,623 MW 未签约;数据中心。
- Gaspar do Amaral (2026), As piores semanas que já tivemos — [F. 实测数据] 根据 ENTSO-E 数据,逐小时回顾葡萄牙十二年的电力:无风期、自西班牙的进口以及燃气电厂的使用(葡萄牙语原文)。
讨论在领英(LinkedIn)上进行(葡萄牙语)
对本文的评论在领英上进行,本文以葡萄牙语在那里发布。欢迎用中文留言。无论赞同、反对还是补充数据,每一条有理有据的意见都会得到答复。
Gaspar do Amaral · 葡萄牙语原文发表于本站,日期为2026年10月13日;译本发布于2026年10月27日 · 图表 © Aprecisa.com · 借助人工智能
